オスカーホームで新築されたお客様のエクステリア工事を担当させて頂いてます。新築住宅のお引渡しが、1月の末で外構は春になってから取り掛かる予定でしたが、今年は雪が少なので、天候を見ながら取り掛かる事にしました。
エクステリア工事をご契約したのは、去年の秋頃でした。
2015年02月01日
去年の秋頃は、新築住宅の工事はまだ始まったばかりの頃です。住宅が完成してから取り掛かるするエクステリア工事のお話をするにあたり、完成予想図を作成し、お客様に出来上がりをイメージして頂き、ご契約を頂きました。
外構工事スタート!
2015年02月05日
本日より外構工事スタートしました。

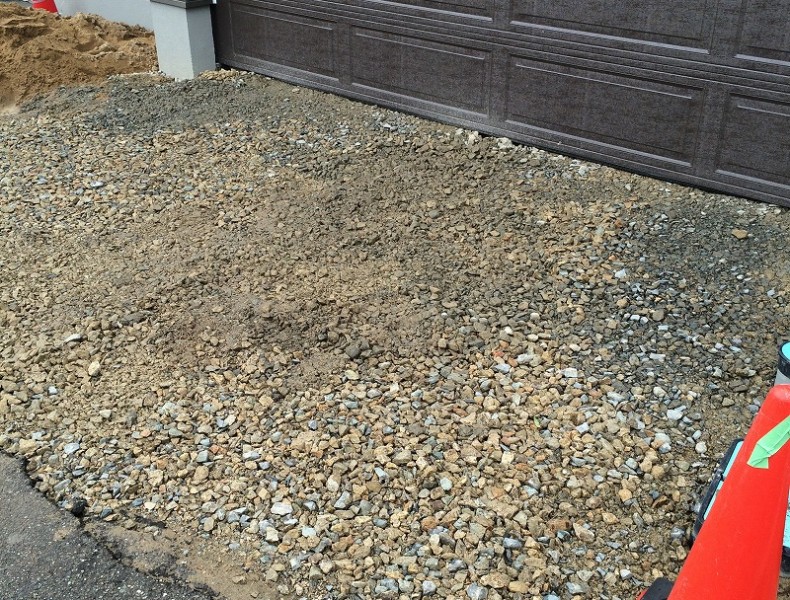

最初は不要な残土の搬出から行います。
今回は新築工事に伴う工事でお客様の引っ越しの兼ね合いもあるので、一気にすべての残土を搬出してしまうとせっかくのインナーガレージに愛車が止めれなくなるのでまずはアプローチから進めることにしました。

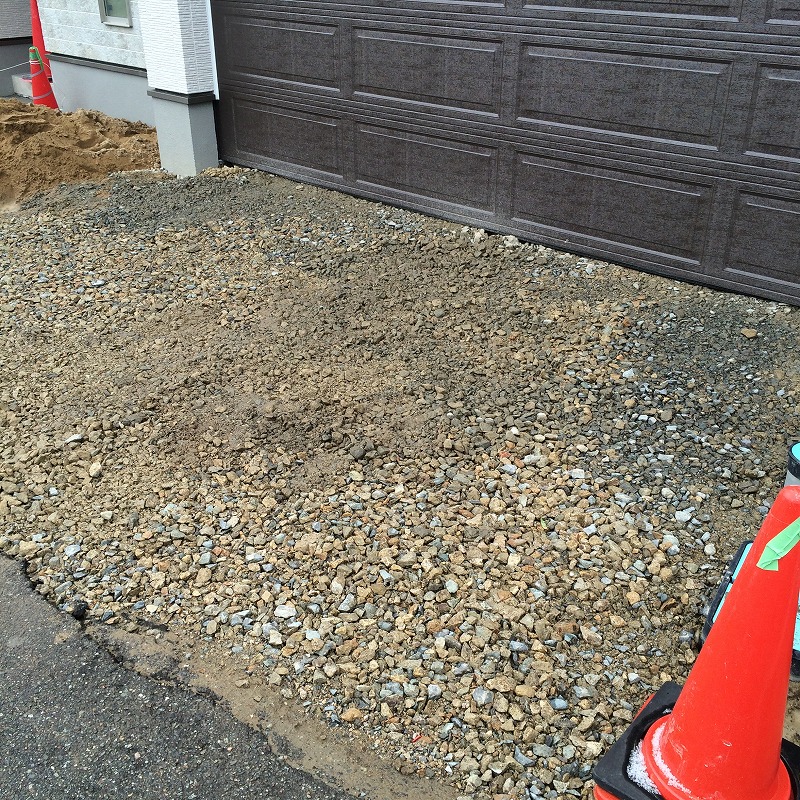

この時期は天候があまり良くない時期なのでコンクリート打設は少し遅らせる事にして、その代わりに車庫前には砕石でスロープを作って車庫に出入りができるようにしました。今回優先すべきことは「お客様の生活に支障を与えない」事です。
車庫前のスロープも完了して次回はアプローチの乱形の石張りの工事です。
アプローチ工事
2015年02月06日
アプローチの石張りの為の下地となるコンクリートを打設しました。
基本的に石張りなどの部分は車が乗る事はあまりお勧めできません・・・(割れるかも・・・)
通常は下地としてなので生コンだけ入れるのですが今回は施工業者さんにお願いしてワイヤーメッシュ(鉄筋)をコンクリート内に入れてもらいました。これで若干下地コンクリートのパワーアップです(笑)

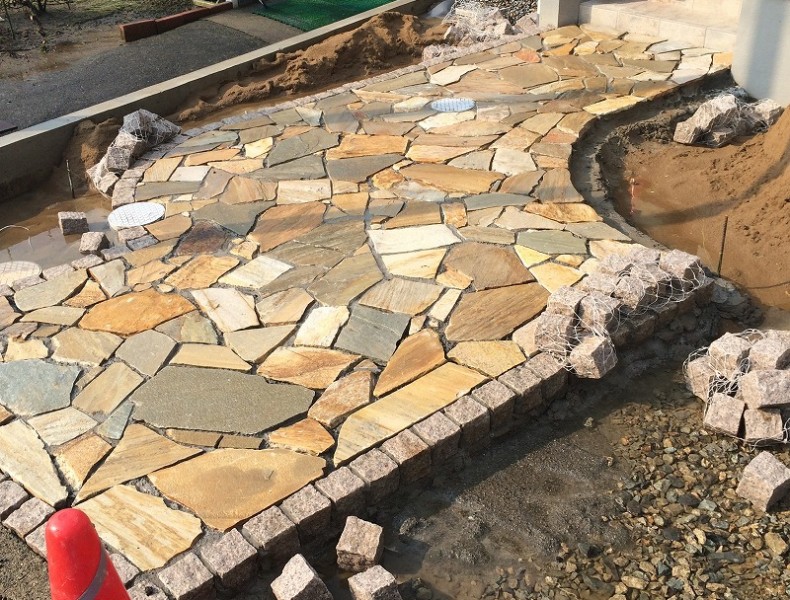

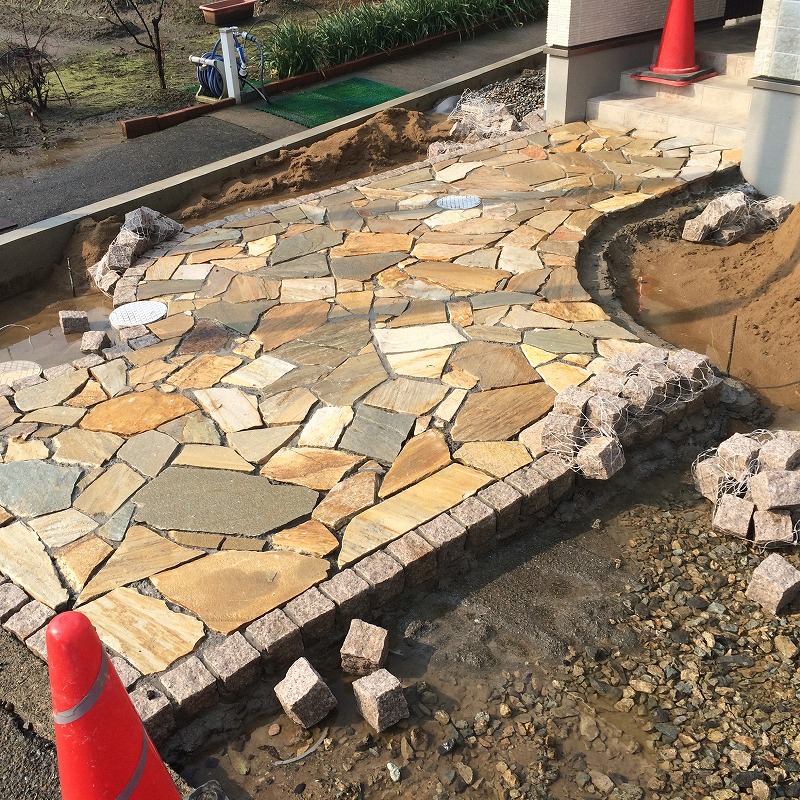

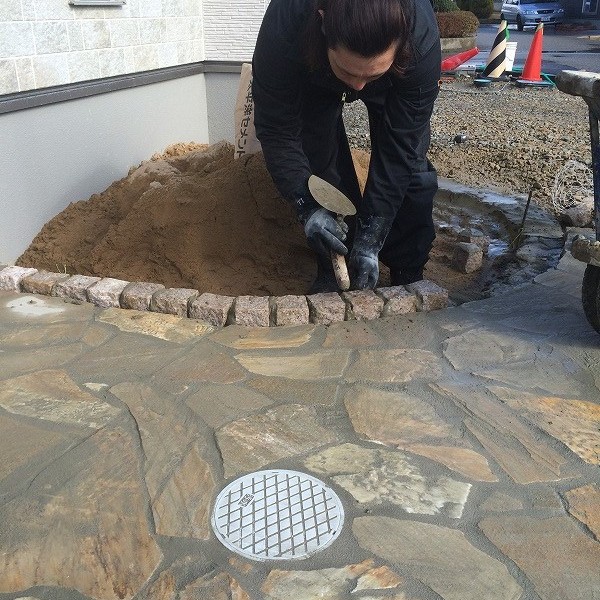

下の写真はその2日後です。石を貼り終わりました。乱形の難しいところは規則正しくならないように自然に見せないと行けないので何度も仮合わせして配置を決めました。

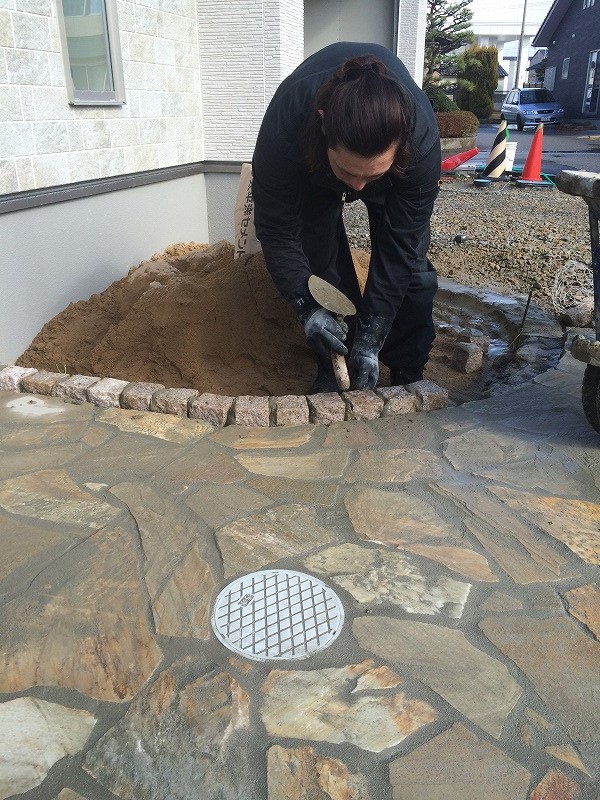

石張りの周りにはピンコロで縁取りしました。
石と石の間のセメントはまた後日・・・
水たまり対策実施
2015年02月24日

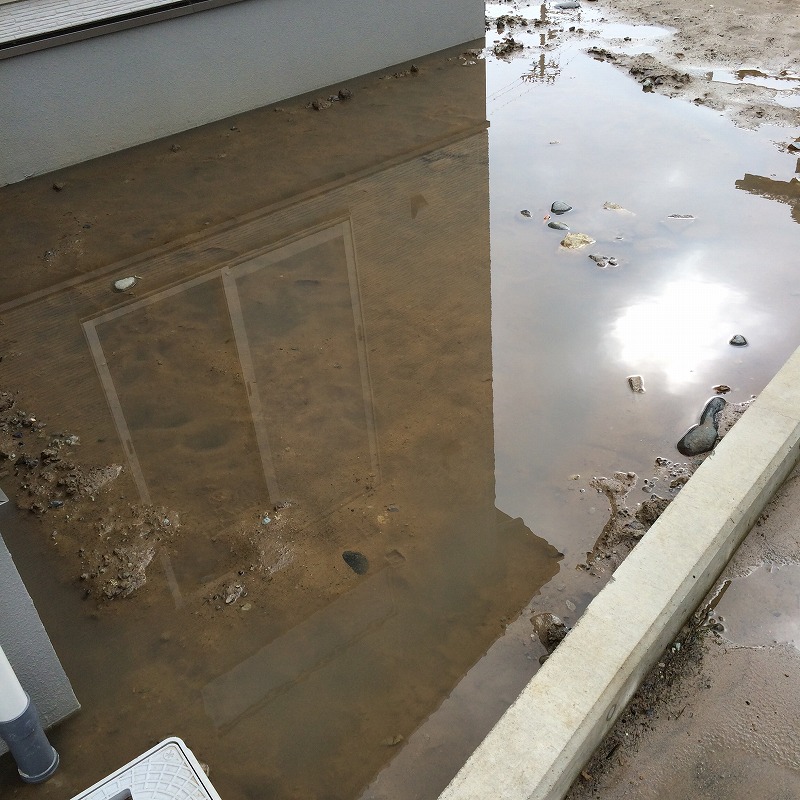

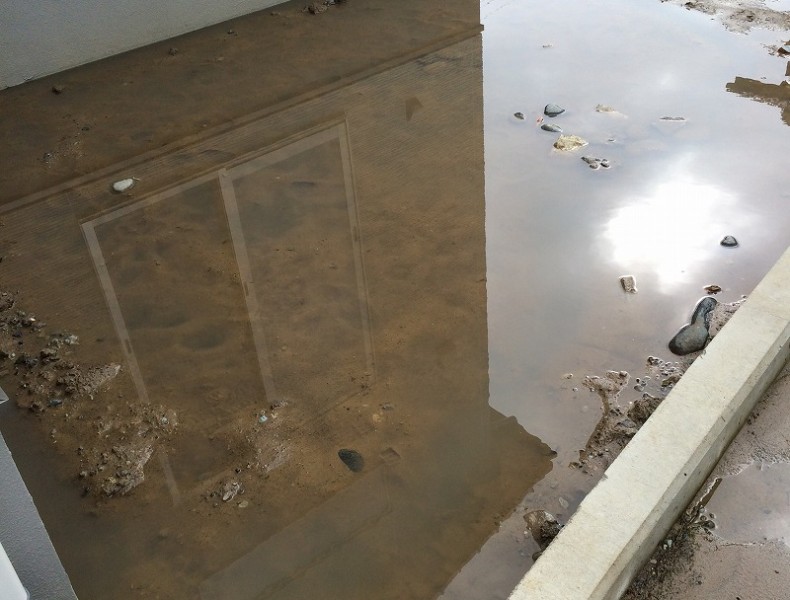

今回、建物の周りは化粧砂利を敷く計画ですが・・・水がたまってます(泣)
元々の地盤が水はけがあまり良くないようで施主様も心配しており、このまま化粧砂利を敷いても水は溜まったままでは意味がないので一工夫してみました。
色々とやり方はありますが、
①土砂を掘削しある程度入れ替えて地盤自体を水はけを良くする
②地中に穴の開いた配管を埋めてそこから側溝に流す
等々ありますが今回はあまり費用をかけずに行きたいので建物の外周に設置されている雨排水の枡に数か所穴をあけてみます。

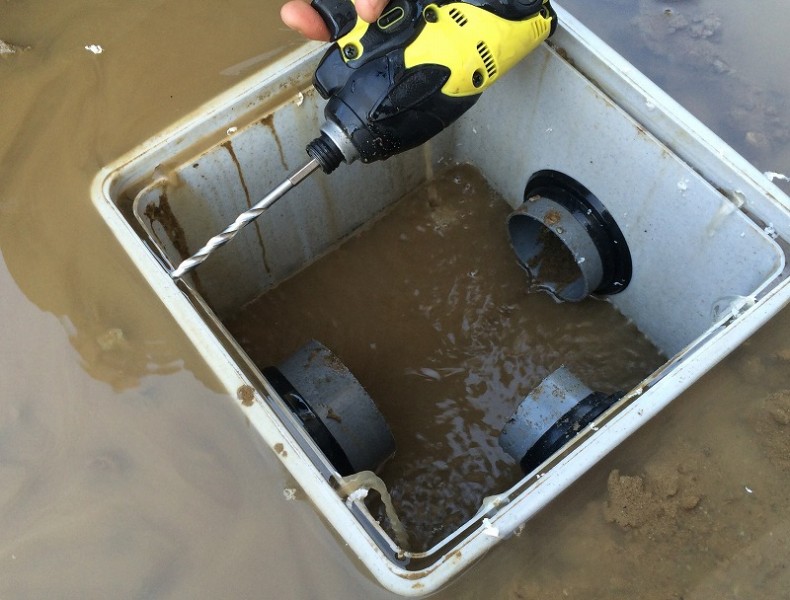

雨排水の側面にインパクトにドリルを取り付けてグリグリ・・・
水たまり対策 2
2015年02月24日

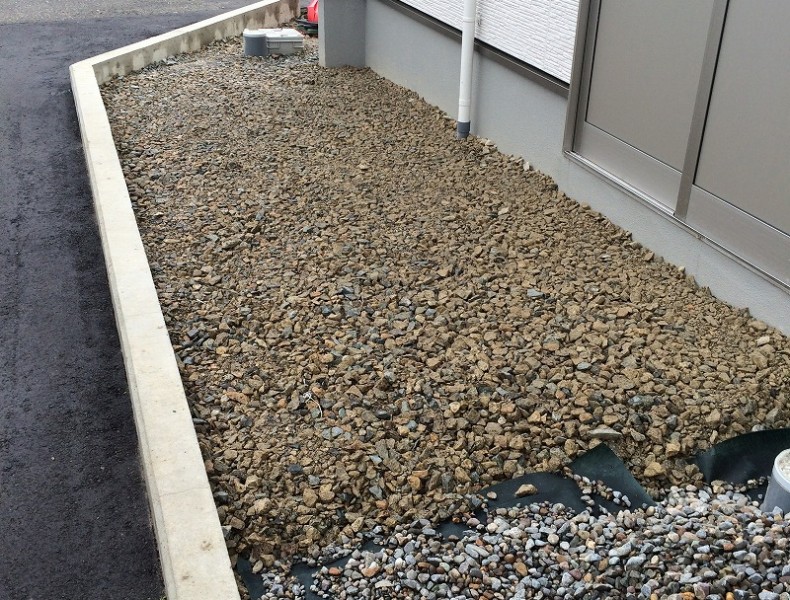

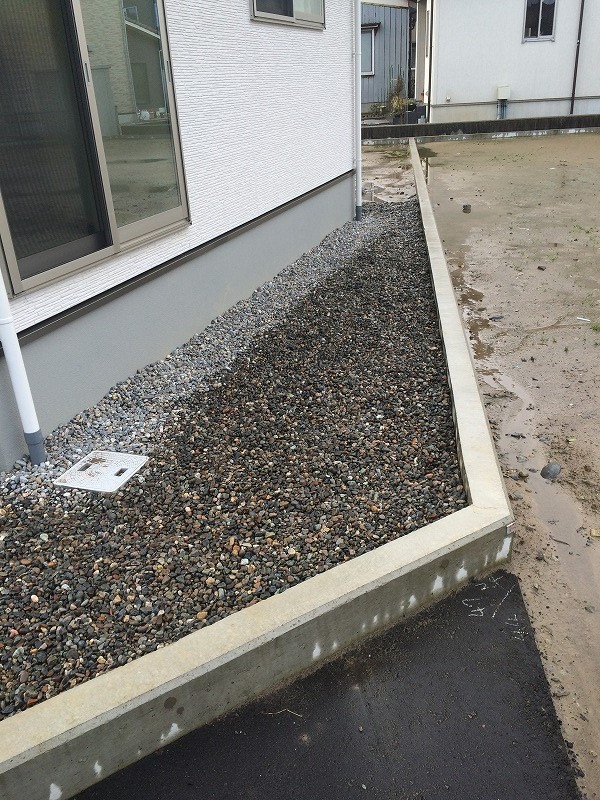

その後水が引いたのを確認して化粧砂利をしきました。
水たまりもなくバッチリですねー^^

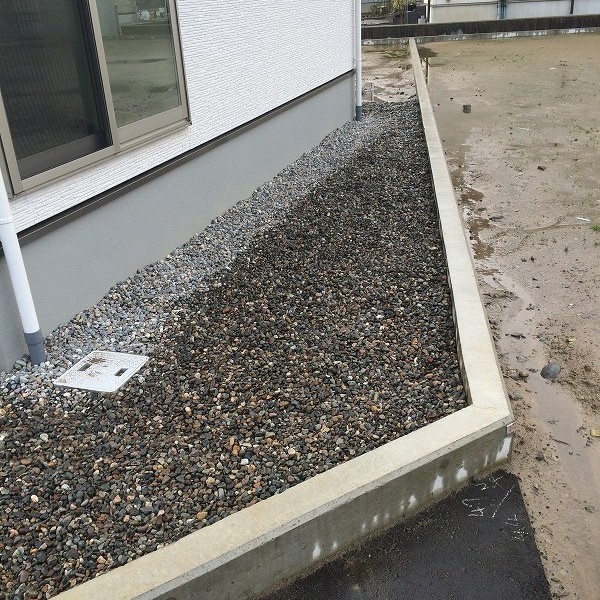

化粧砂利の下には暴走・・防草シートを敷いて雑草対策してます。
その後は天気も良かったので先日施工した乱形石張りの目地セメントの施工と花壇になるピンコロの施工も行いました。
ここまでくればあとは天候を待って土間コンクリートの施工を行って植栽を入れれば終了です。
【完工済】工事完了^^
2015年03月18日

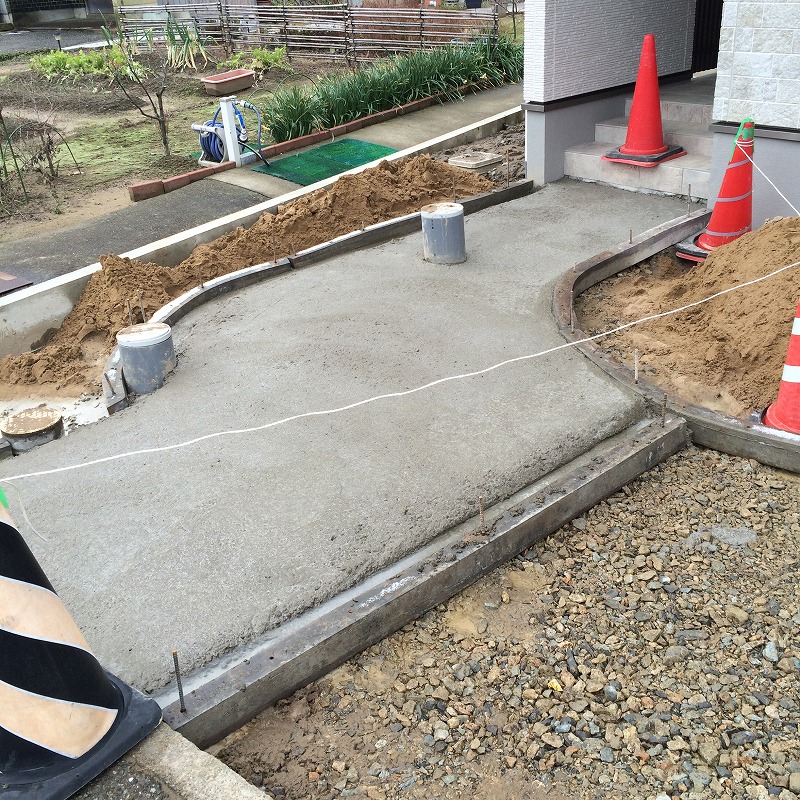

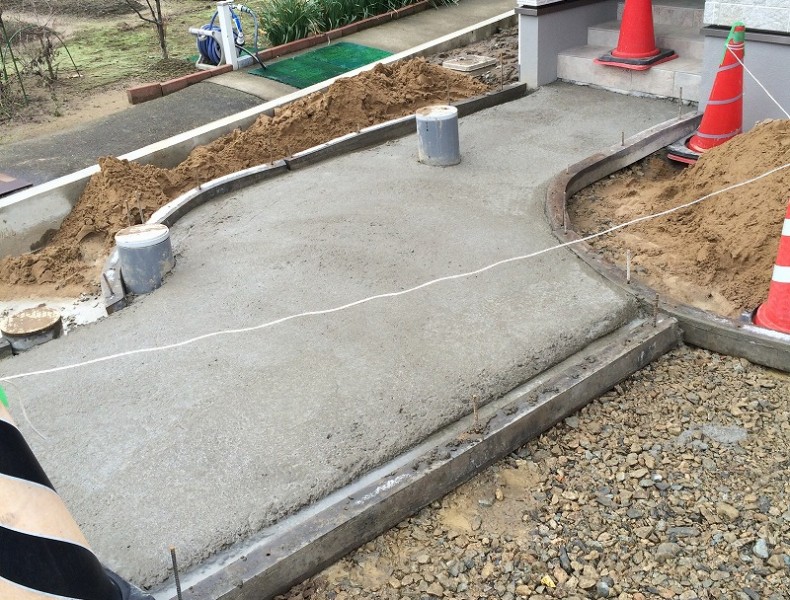

中々天気が悪くコンクリートが打てずにいましたが天気も気温も良い2日間があったので施工しました。

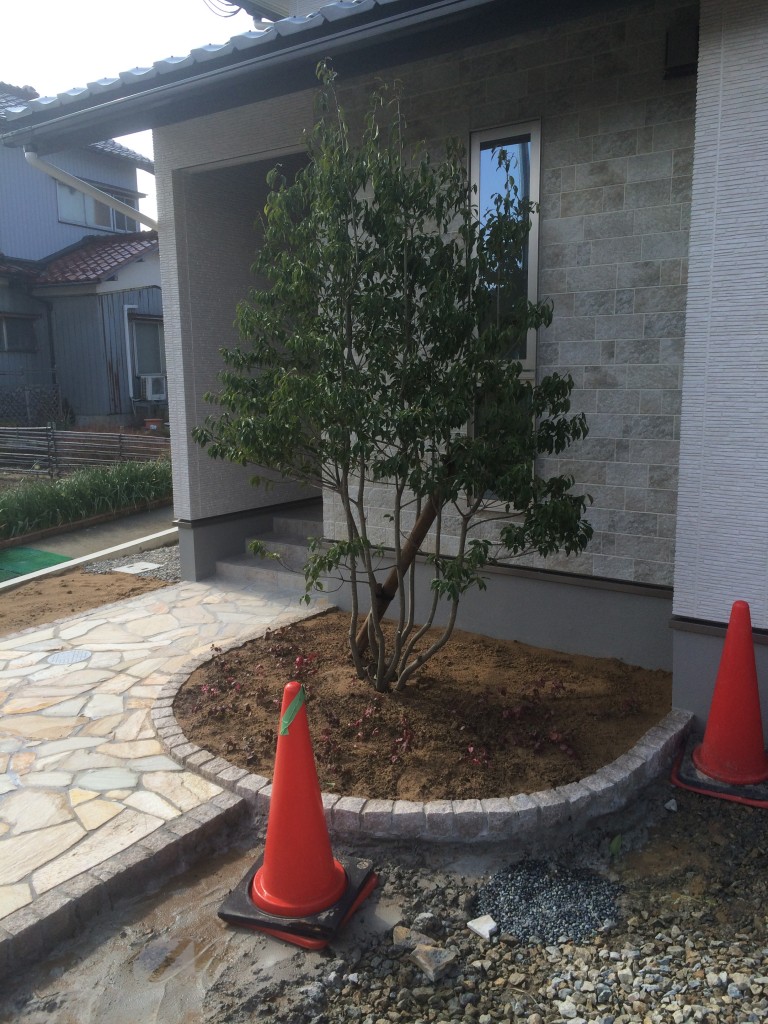

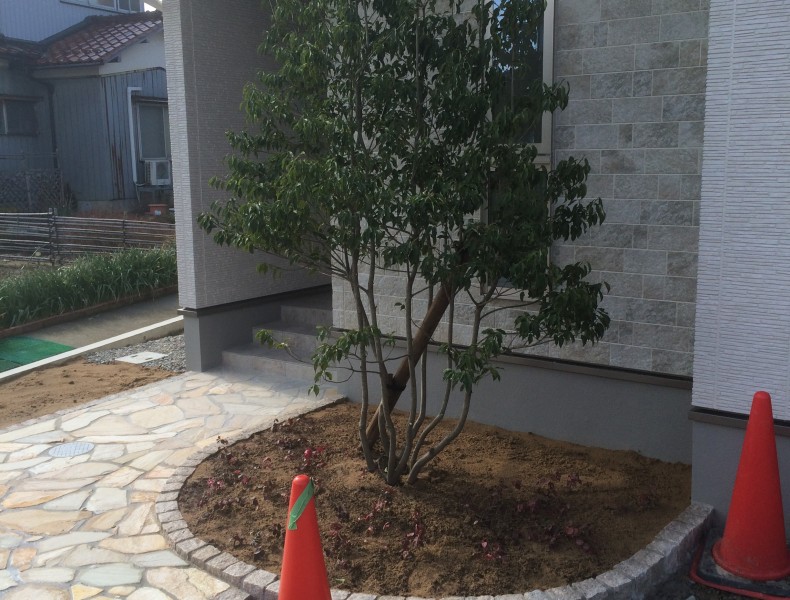

植栽も植えてバッチリ!今回はシンボルツリーにソヨゴをチョイス。常緑で落葉しずらく手入れが簡単で赤い実をつける木です。ちなみに我が家もソヨゴを植えてます^^

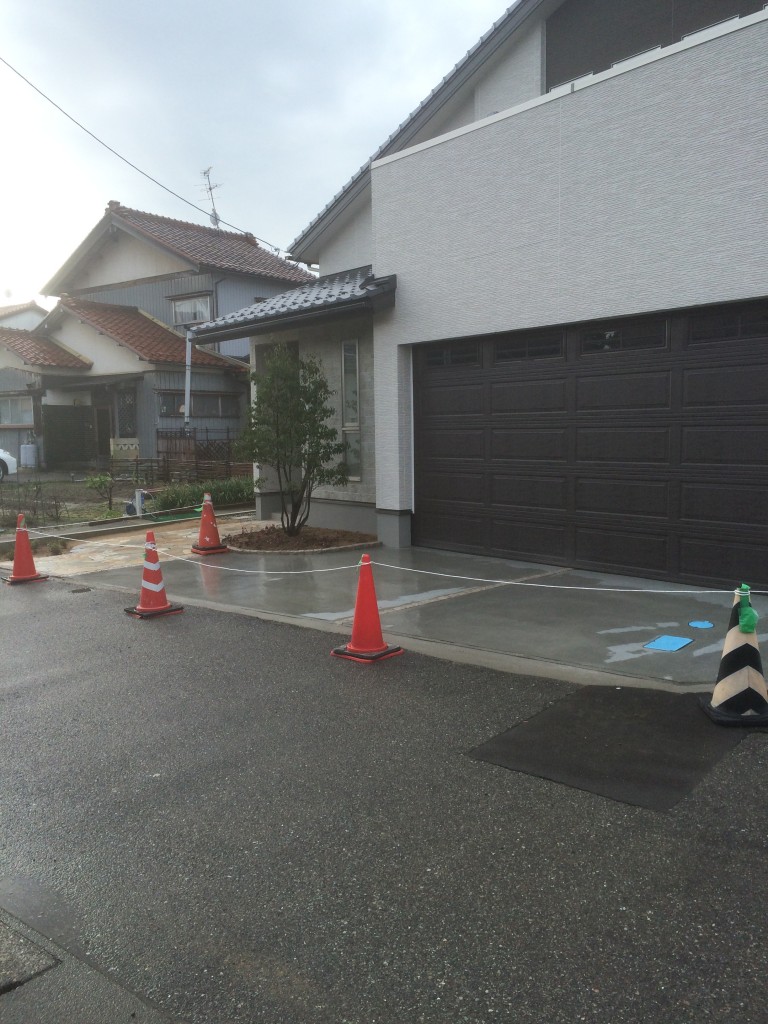

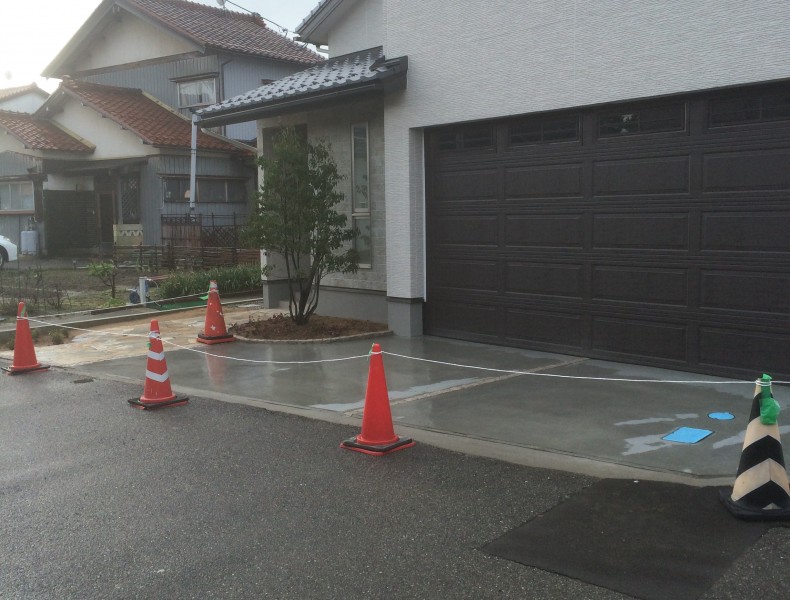

コンクリートも無事に流し終わり後は数日の養生期間を設ければ車の乗り入れも可能です。
建物+外溝で初めて完成ですねー。
お施主様も喜んでくれましたvv
「ありがとう」って言われるとやっぱりうれしいですねー
もっと「ありがとう」の声をもらえるよう日々精進します!
これにて終了~
ありがうございました。工事担当 北森
