リフォーム日誌
古くなったシステムバスを新しくしたい!浴室改装工事

工事の担当者

佐幸(さこう)

佐幸(さこう)
[工事担当 ]

設備が古くなり、そろそろと検討していた時に、良いタイミングで当社にてキャンペーンをしており、即ご契約いただけました。

リフォーム工事の主な仕様と工事の内容

システムバス入替工事

工事費 108万円
工期 9日間
施工時期 2024年12月
リフォームの種類 浴室・洗面所リフォーム

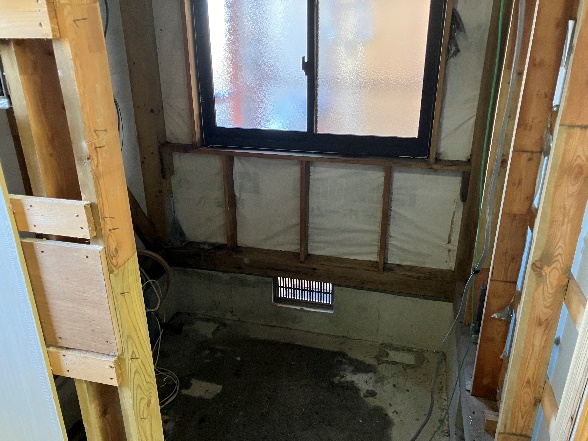

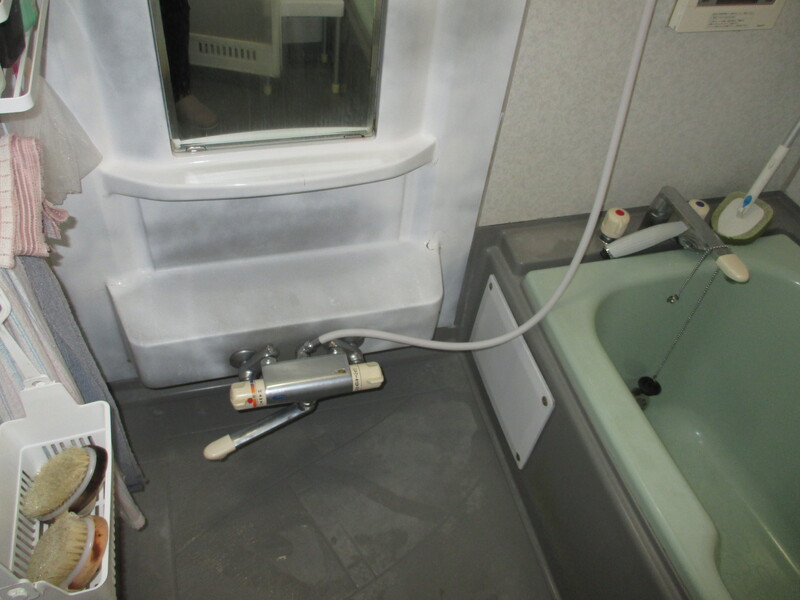

施工前

解体工事

2024年12月10日

解体工事です。半日で解体完了です。

配管工事

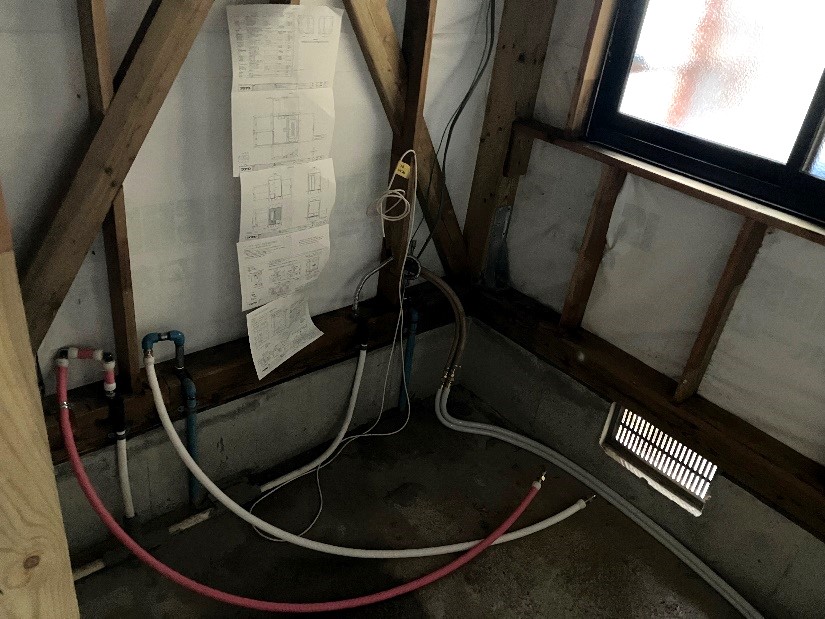

2024年12月11日

給水・給湯・排水配管工事です。
メーカーの承認図通りに、立上げていきます。

電気工事

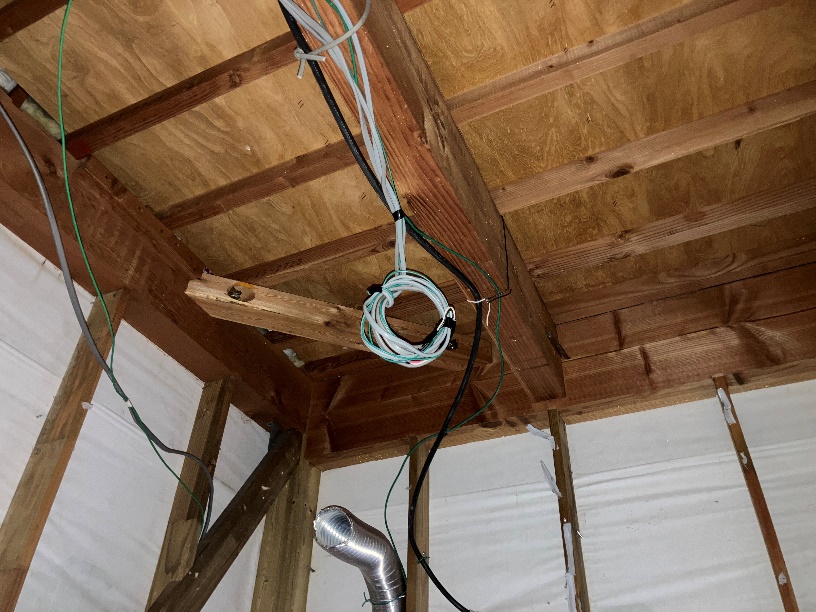

2024年12月11日

電気職人にて事前に配線作業をします。
今回は、浴室暖房乾燥機を新たに設置するため専用配線をおこないました。

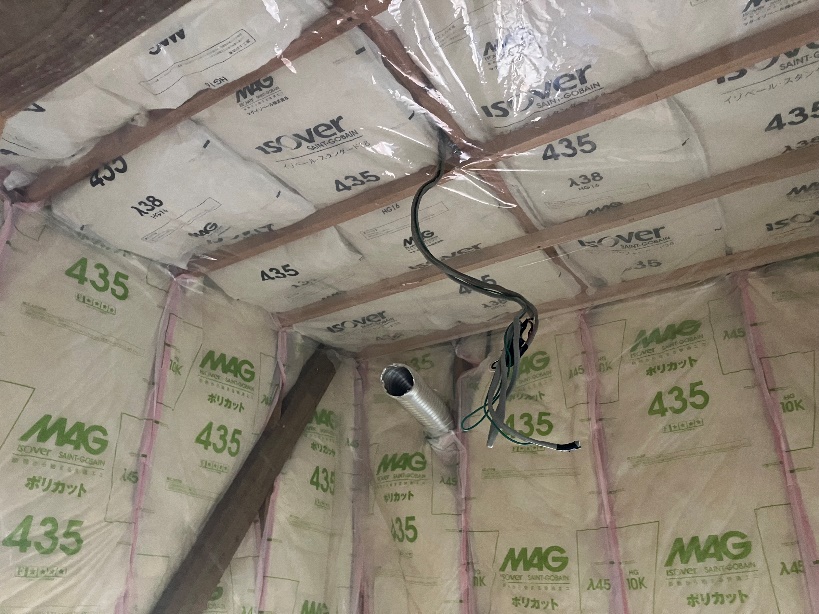

断熱工事

2024年12月12日

大工にて新たに断熱材を入れなおします。
また、壁・天井に防湿フィルムを貼ります。

システムバス組立

2024年12月13日

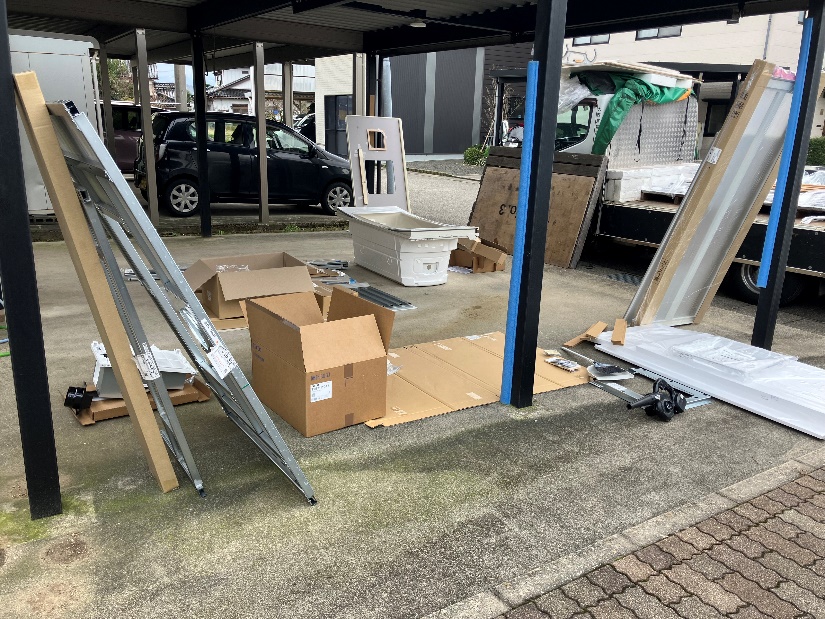

システムバスを組み立てていきます。
これだけの部材が納品されます。

システムバス組立

2024年12月13日

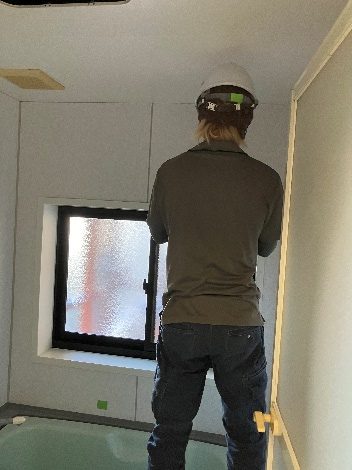

1日掛けて組み立てます。

大工工事

2024年12月14日

システムバスを組み立てた後は、解体した脱衣所の壁の復旧を行います。

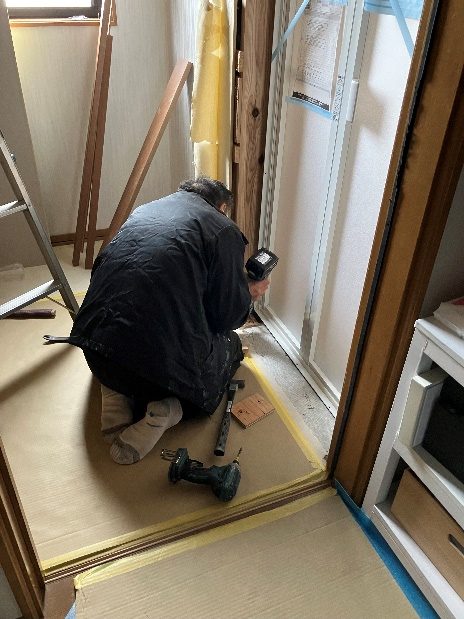

内装工事

2024年12月16日

内装工事です。
今回は、解体し壁面のみの壁クロス貼りと床のクッションフロアの貼替です。

配管工事

2024年12月17日

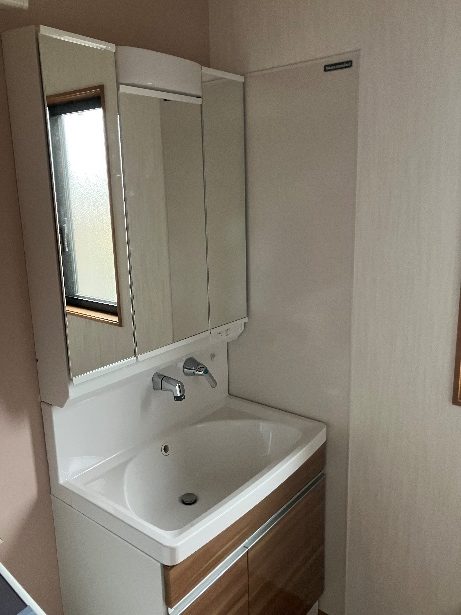

外した洗面台を戻します。

電気工事

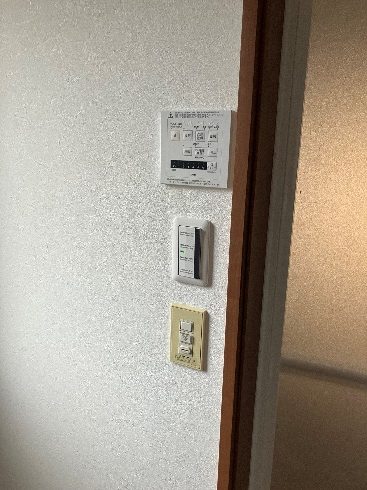

2024年12月17日

浴室リモコンや脱衣所のスイッチ等を取り付けていきます。

クリーニング・シーリング工事

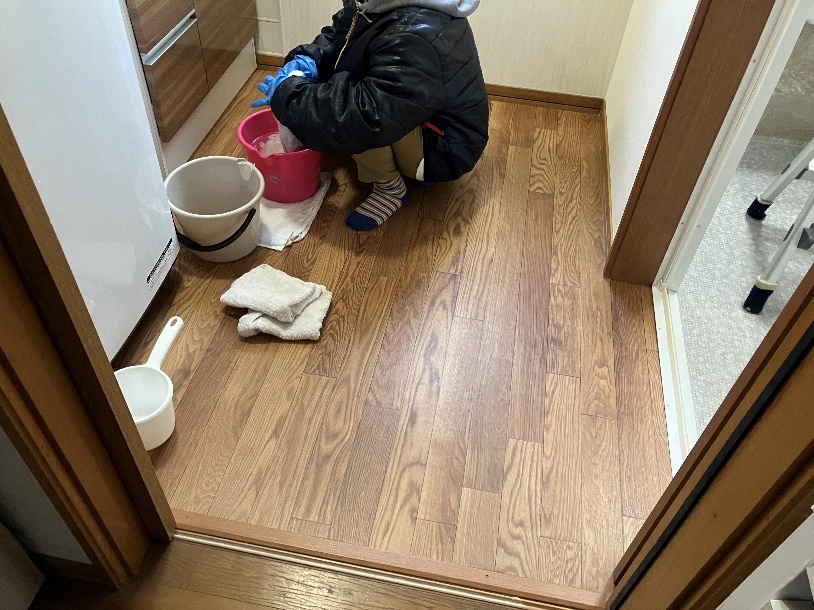

2024年12月18日

最後にシーリング打ちと清掃を行います。

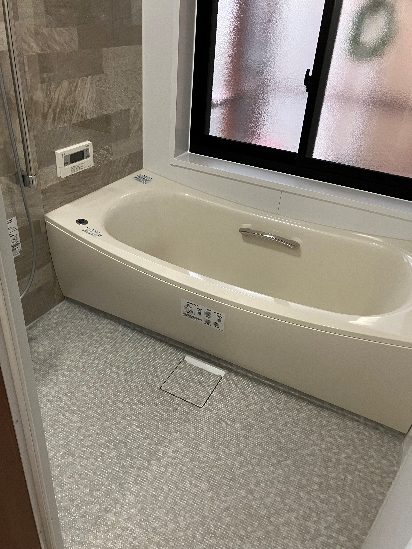

完成!

2024年12月18日

待ちに待った完成です!
新しいお風呂で、一日の疲れを癒してください!
