外装も内装も水廻りも!コミコミ工事で新築のように生まれ変わる!? ~改装工事⑤金属サイディング重ね張り編~

工事の担当者

永田  (ながた)

永田 (ながた)
[営業担当 ]

築23年。設備や外装など何も手を付けてこなくて、この際一気に工事したい!とご依頼いただき、長期的なメンテナンス計画を踏まえて、外装・内装・水廻り改装工事をご提案させていただきました。

杉坂 (すぎさか)

杉坂 (すぎさか)
[工事担当 ]

工事範囲が広く、お風呂やキッチンが一時的に使えない等の日常生活が送れなくなるため、最短で工事するには、どこから工事をスタートするか少しでもお客様に負担がかからないような工期管理・現場管理に努めました。

リフォーム工事の主な仕様と工事の内容

■外装(屋根重ね葺き・外壁重ね張り工事)
■内装(リビングサッシ入替・エアコン入替工事)
■水廻り(ユニットバス入替・洗面化粧台入替・キッチン入替・温水便座入替工事)

工事費 950万円
工期 約2ヶ月間
施工時期 2024年10月中旬~12月初旬
リフォームの種類 外壁リフォーム

既存

2024年10月15日

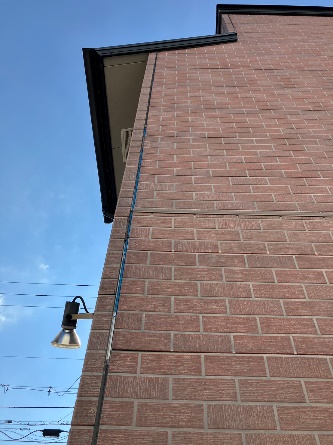

既存の外壁材は反っていたり、コーキングが切れてなくなっている箇所がありました。
既存の外壁材も補修しながら、新規の外壁材を重ねていきます。

外壁材の下処理・下地取付

2024年11月11日

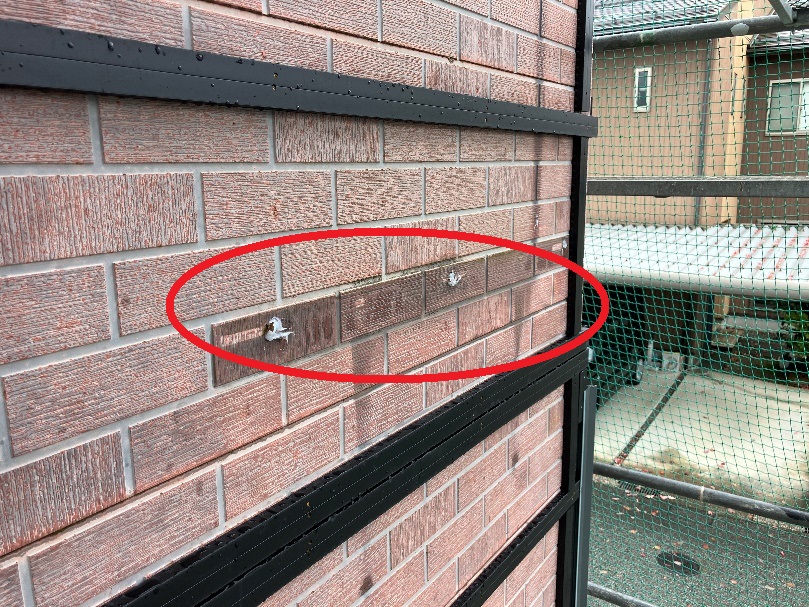

今回の工事でエアコン取替も行い、室外機の位置が、壁掛けから直置きに変更となりました。そのため既存の壁掛け金具のビス跡と劣化していた外壁のコーキングの下処理を行い、サイディングの下地材「胴縁」を取り付けて、いよいよ金属サイディングを張っていきます。

サイディング張り

2024年11月14日

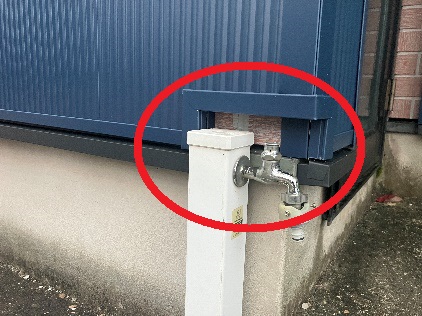

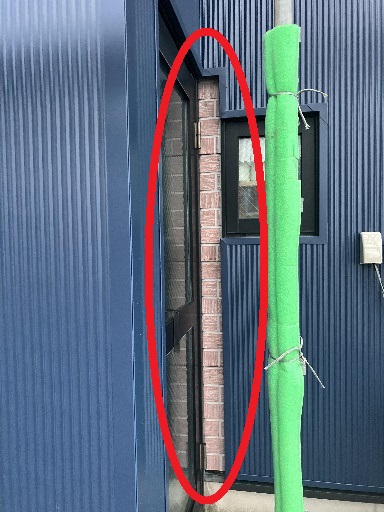

立水栓が干渉する箇所や、勝手口の開閉に干渉する箇所は、「支障がでない範囲までサイディングを貼り、貼れない箇所は塗装」と現場監督にて判断。

予想していなかったことや予想通りにいかないことは、まれではありません。都度、お客様と連絡を取り合い、施工方法の確認・承諾を得て進めていきます。

【余談】貼り分け指示

今回使用した外壁材は
【ニチハ】センターサイディング
センターストライプU   です。
工事前に張り分け範囲をイメージパースにて打ち合わせさせていただきました。シルバーの色味をアクセントとして設け、スパンならではのスタイリッシュな格好良さが際立つデザイン!仕上がりが楽しみです♪

付帯物工事

2024年12月05日

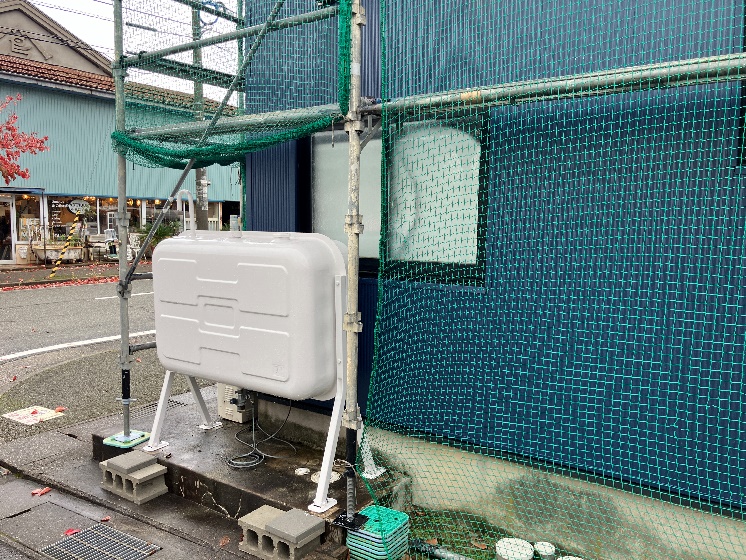

【塗装】オイルタンク・庇上裏
【板金包み】破風鼻隠し

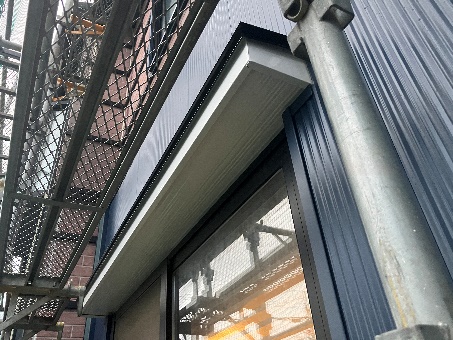

【取替】雨樋(軒樋・竪樋)
他、外部照明の取替や玄関ドアの取替・床暖ボイラーの取替など付帯工事を経て、いよいよ完成です!

完成

2024年12月14日

まだ暖かかった10月半ばに始まった工事…。すっかり寒くなり、ようやくお引渡しの日を迎えました。
【水廻り・内装・外装】新築のように生まれ変わり、今後も快適にお住まいいただけます!2ヶ月半、工事にご協力いただきありがとうございました。

適した時期に適したメンテナンスを行うことで建物の資産価値があがり、最適な状態で建物を維持できます。今後もお困りごとやご相談ごと、何でもお気軽にお問い合わせ下さい。

この度は、ご依頼いただき誠にありがとうございました。
