工事の担当者

島瀬 (しませ)
OSCAR会社敷地内でコンパクトガレージプランの展示場を建築します。
一人暮らしにぴったりな空間に水廻設備(キッチン・バス・トイレ・洗面)とガレージを備え、価格もコミコミでとても魅力的な商品となっています。
リフォーム工事の主な仕様と工事の内容
〇2×4工法 コンパクトガレージ(ガルー) 間口5,460㎜ 奥行5,915㎜ 車庫1台入り
水廻:キッチン、バス、トイレ、洗面有り

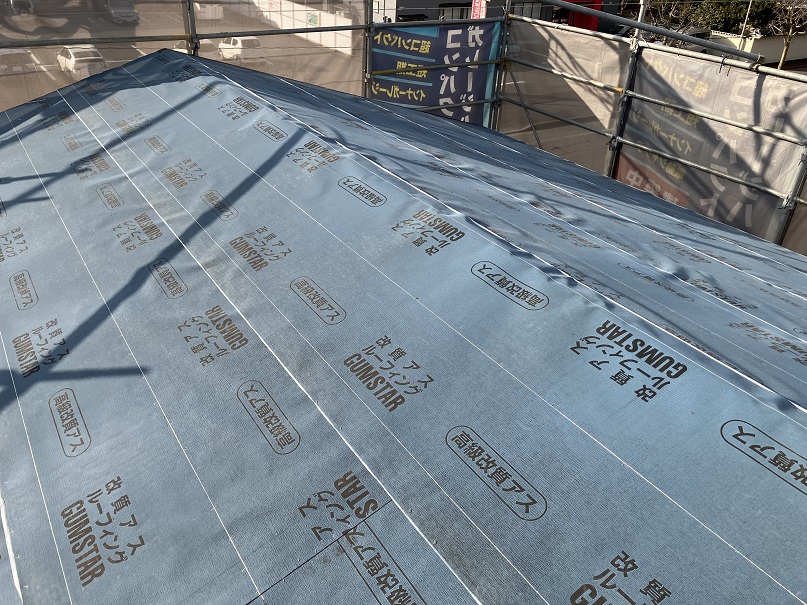

屋根:立平葺き(ガルバ二ウム鋼鈑 )
外壁:窯業系サイディング
ガレージ:電動鋼鈑製ガレージシャッター
工事費 | 998万円 |
---|---|
工期 | 2ヶ月間 |
施工時期 | 2024年12月20日~2025年2月15日 |

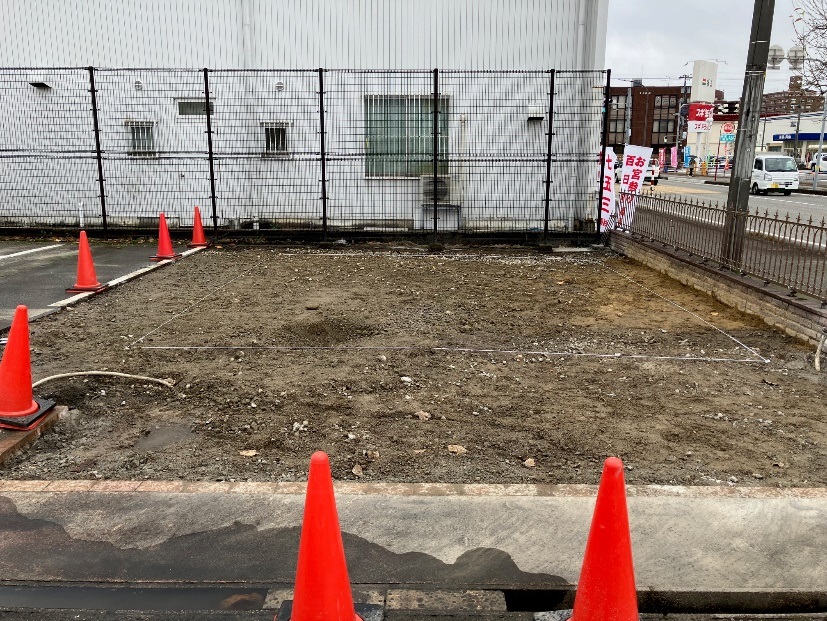

リフォームの種類 | ガレージ |

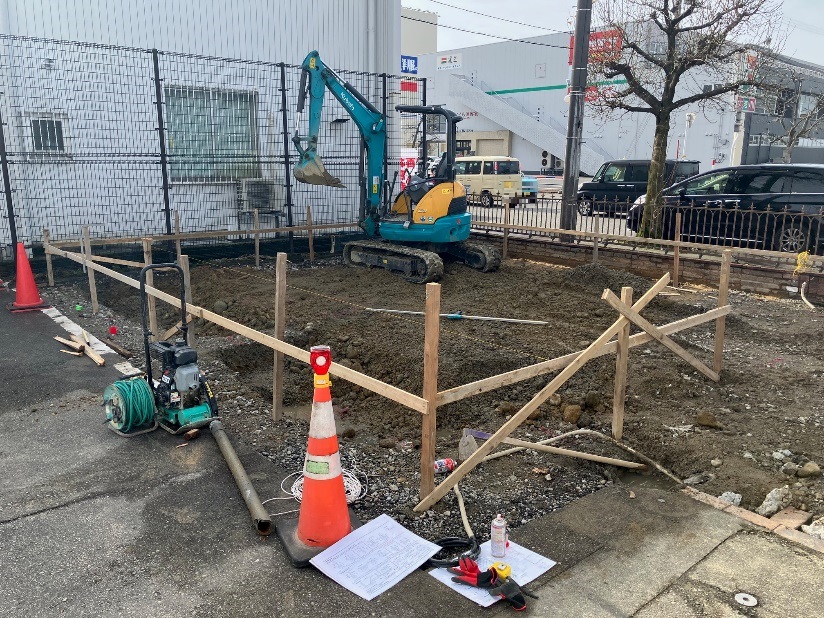

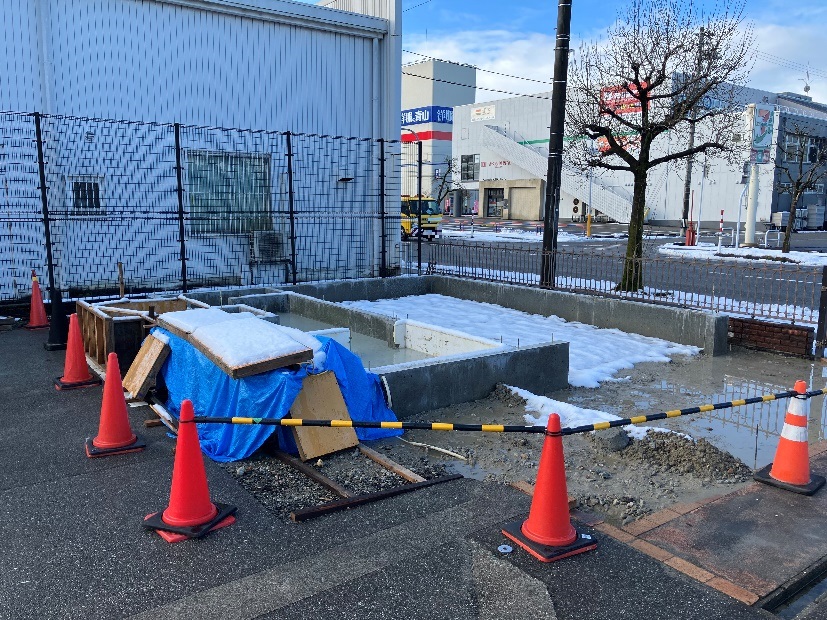

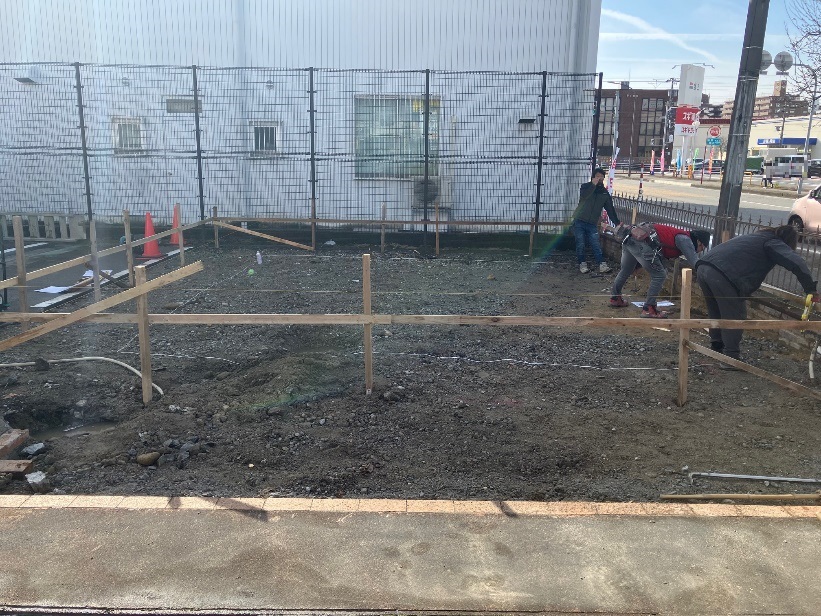

地縄張り

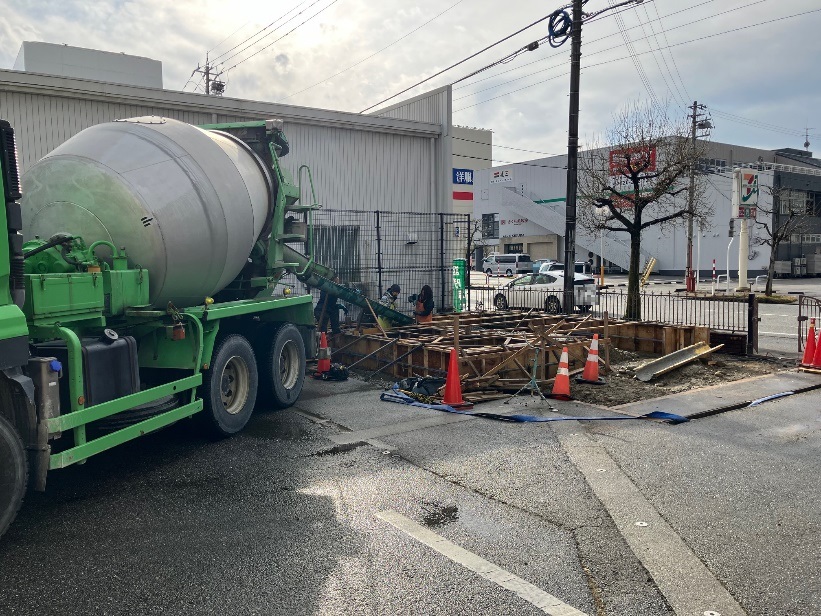

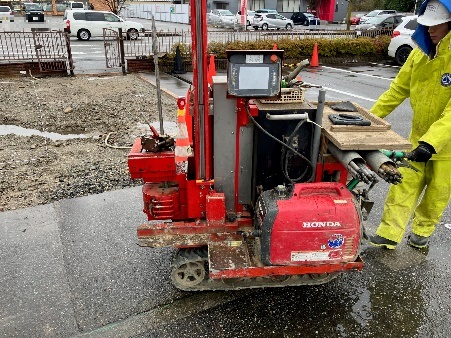

地盤調査

基礎工事:「丁張り」
基礎工事:「掘削」
基礎工事:「砕石転圧」

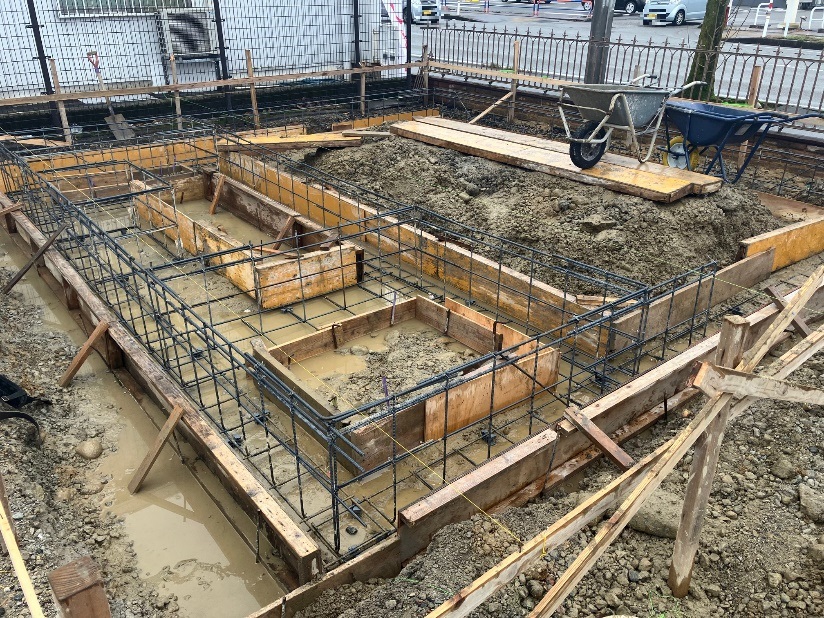

基礎工事:「配筋」

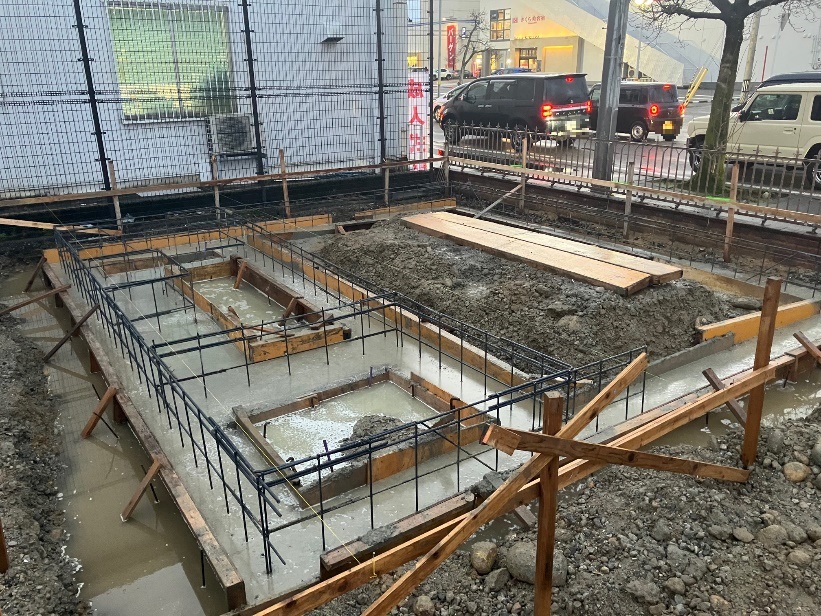

基礎工事:「ベースコンクリート」
基礎工事:「布基礎型枠設置」

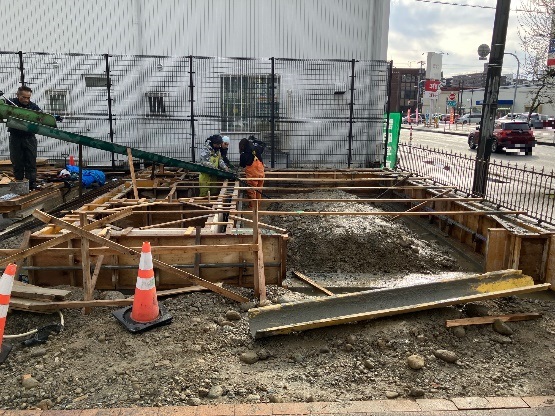

基礎工事:「布基礎コンクリート打設」
基礎工事:「養生期間」
基礎工事:「脱枠+埋戻」

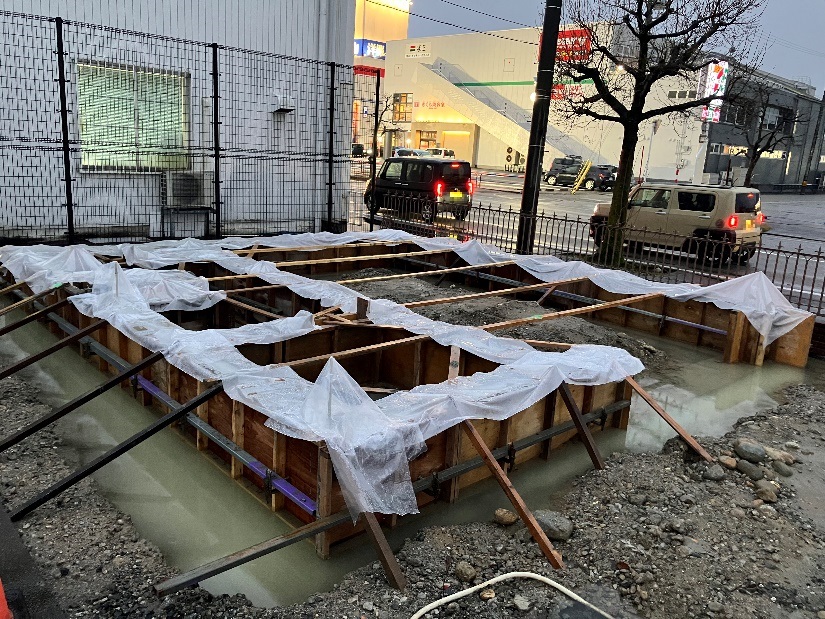

2025年01月07日
年が明け、工事を再開しました。
充分なコンクリート養生期間を得て、型枠を外していきます。脱枠後は掘り起こした土砂を戻し、内部側には砕石を敷き詰めます。
基礎工事は終盤に差し掛かり、最終工程の土間コンクリート打ちは天候をみながら進めていきます。
基礎工事:「防湿土間コンクリート」
2025年01月08日
防湿土間コンクリートを打ちました。
今回も養生を行いながら進めましたが、車庫内コンクリートはあらためてコンクリートを打つことにしました。これで基礎工事は完了です。
次工程は、建て方工事に向けての足場設置や土台敷きへと進みます。

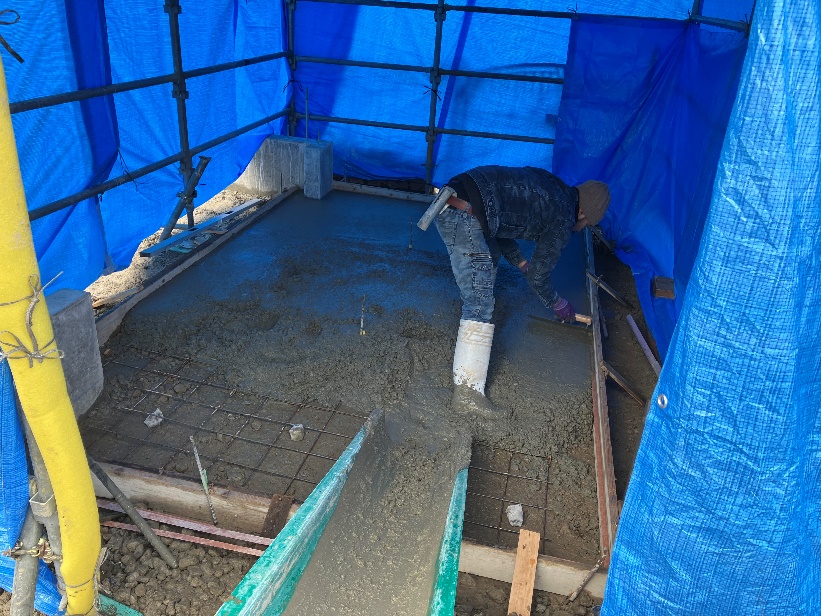

外部土間コンクリート(車庫前)
2025年01月13日

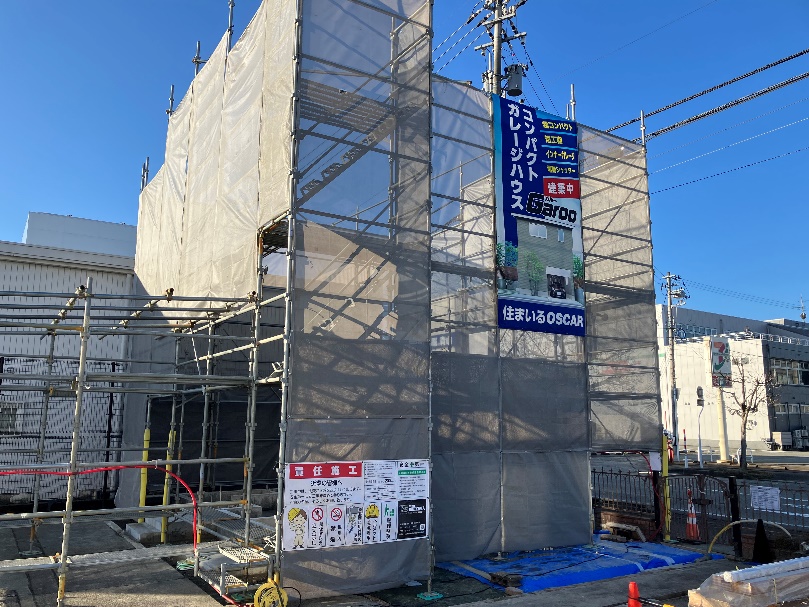

冬季期間のため、雨・雪の影響で、通常は最終工程で外部土間コンクリート工事をして完成となりますが、今回は、イレギュラーな(特別)対応として足場で小屋を作り、先行して外部土間コンクリート打ちを計画しました。(シート養生する前の足場設置状況です)
外部土間コンクリート(車庫前)
外部土間コンクリート(車庫前)

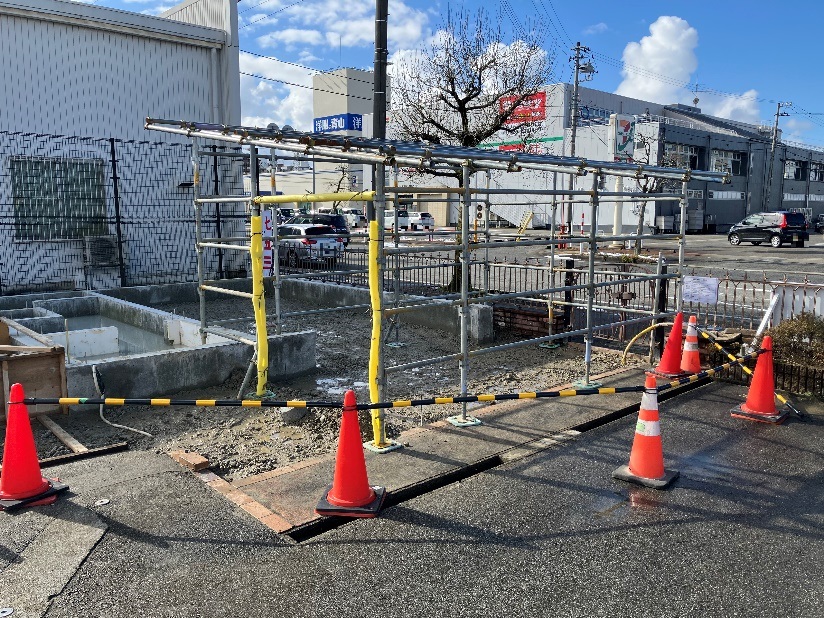

足場設置

土台敷き

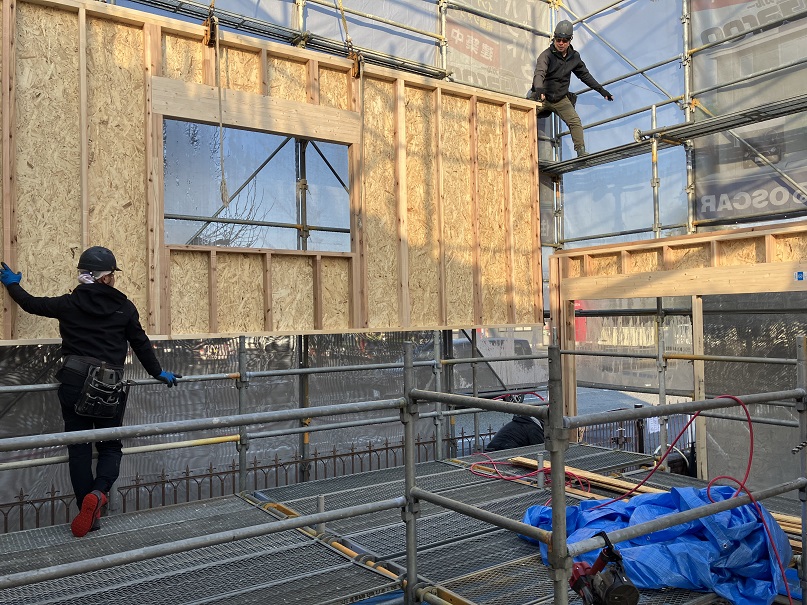

建て方工事①
建て方工事②
建て方工事③
建て方工事④
建て方工事⑤
2025年01月22日
サッシの取付、透湿防水シートの施工も完了しました。天候にも恵まれ、2日間で建て方工事が終了し、工程は、内部・外部工事が並行して進みます。

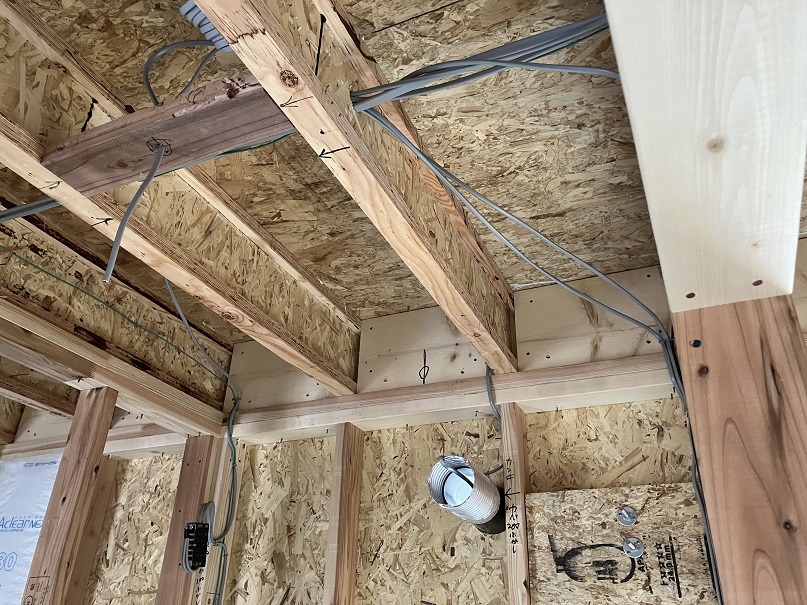

(外部は屋根工事、内部は電気配線工事へ)

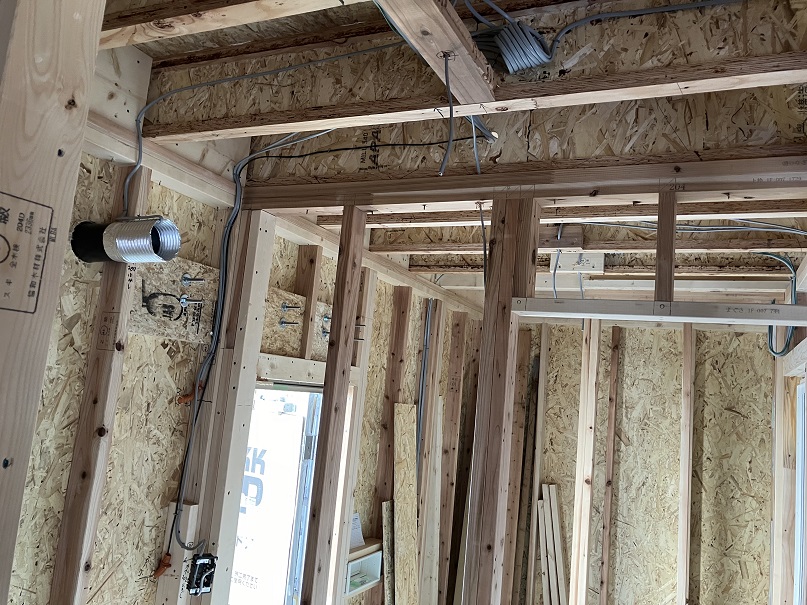

配線工事

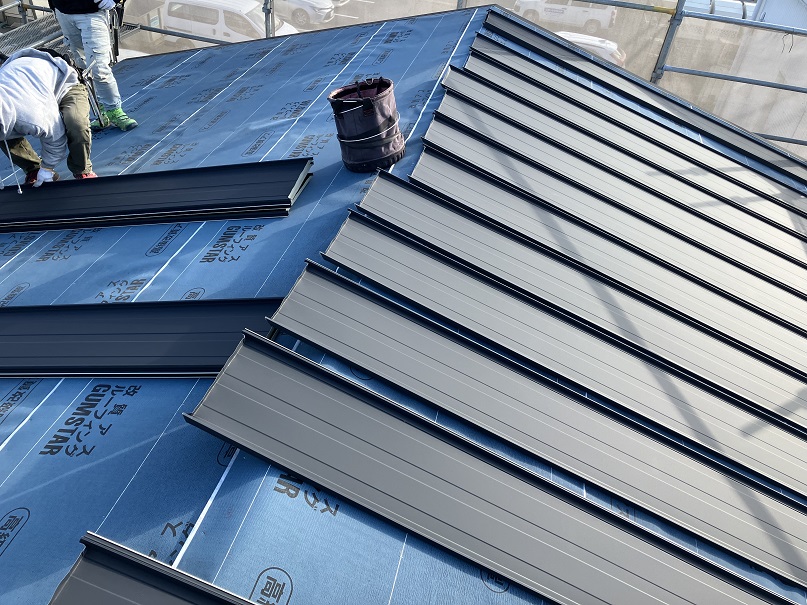

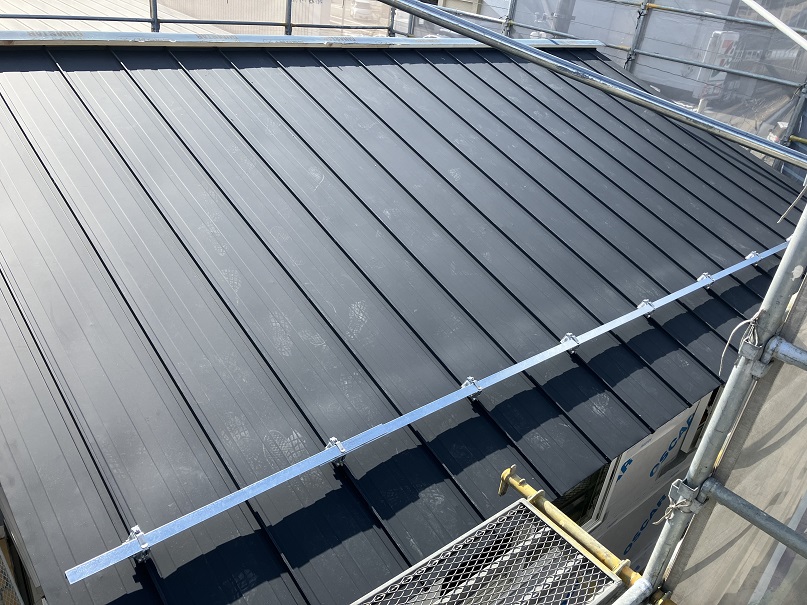

屋根工事
屋根工事

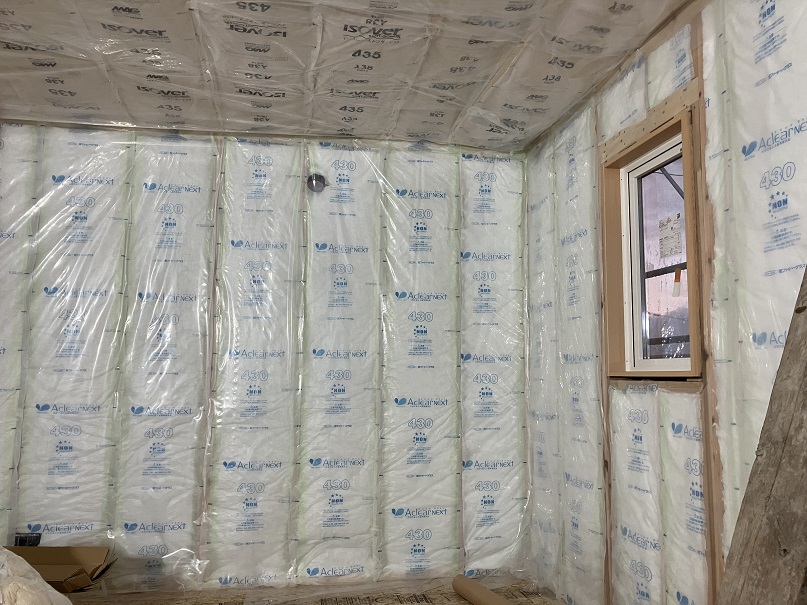

断熱工事

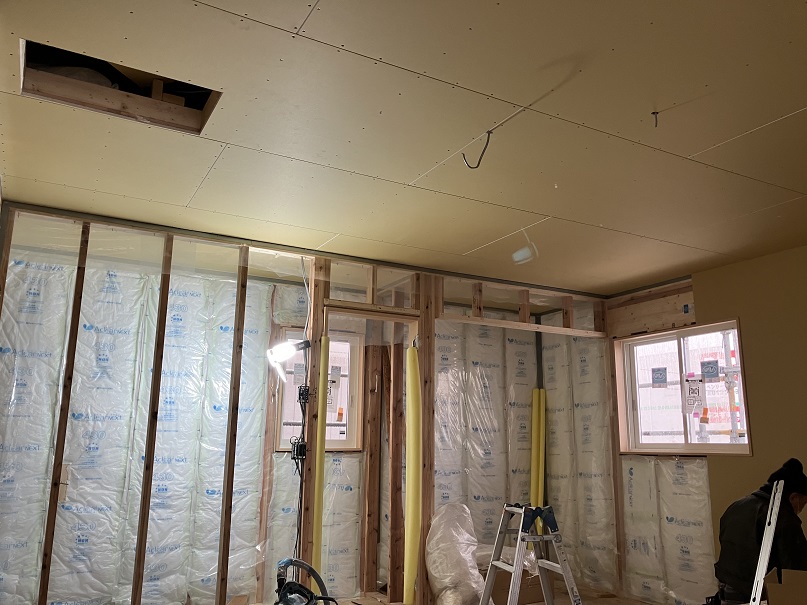

造作工事 (天井・壁)

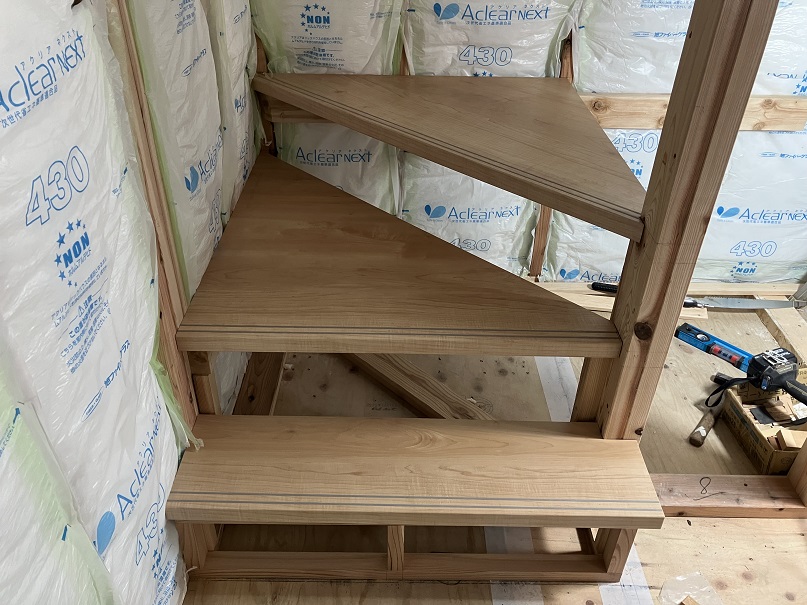

造作工事(階段)

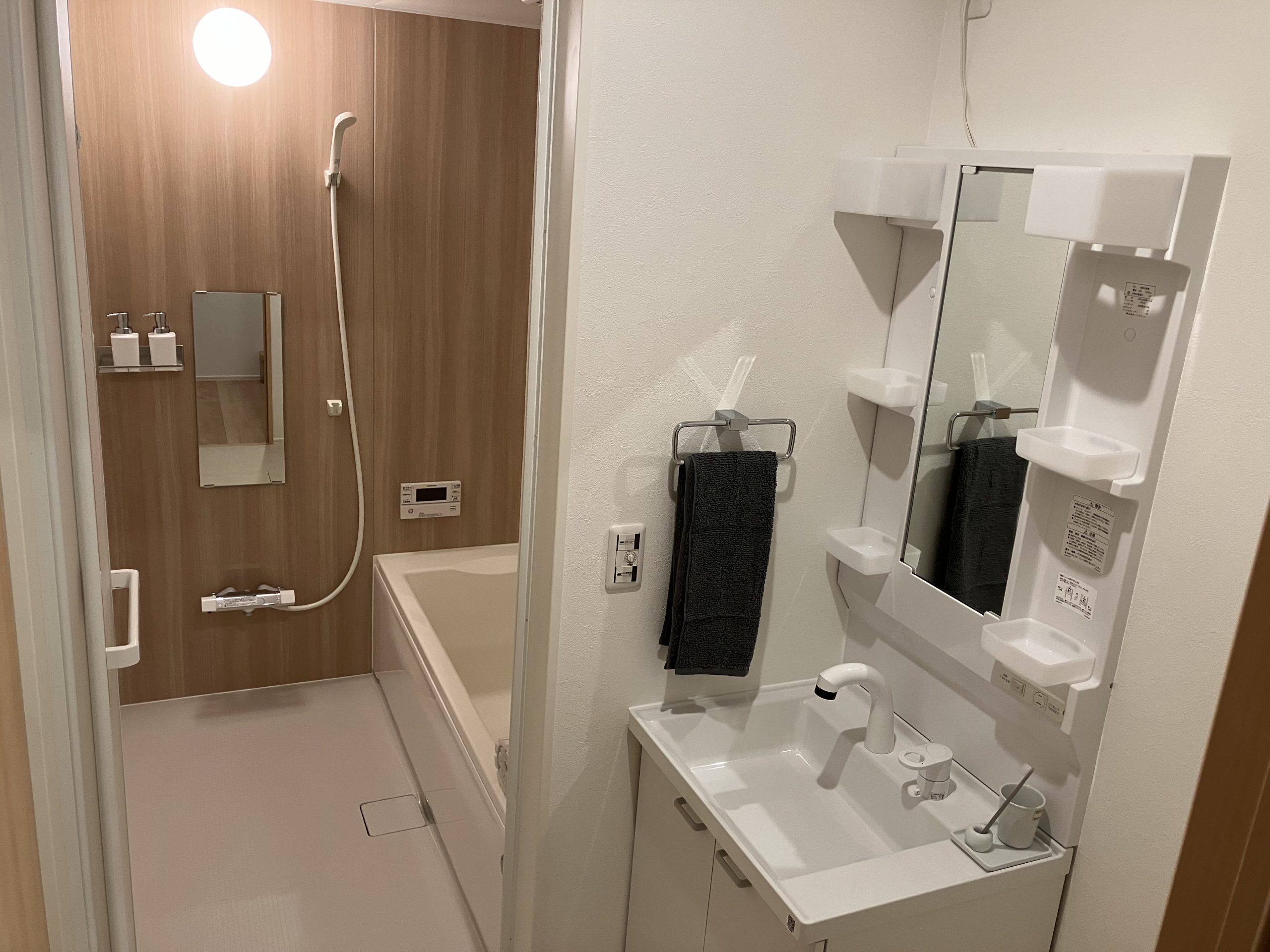

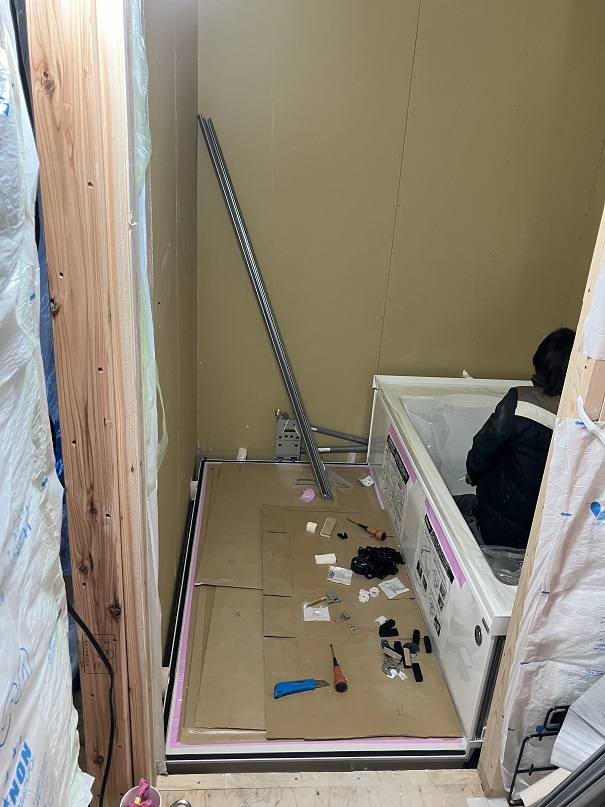

ユニットバス工事

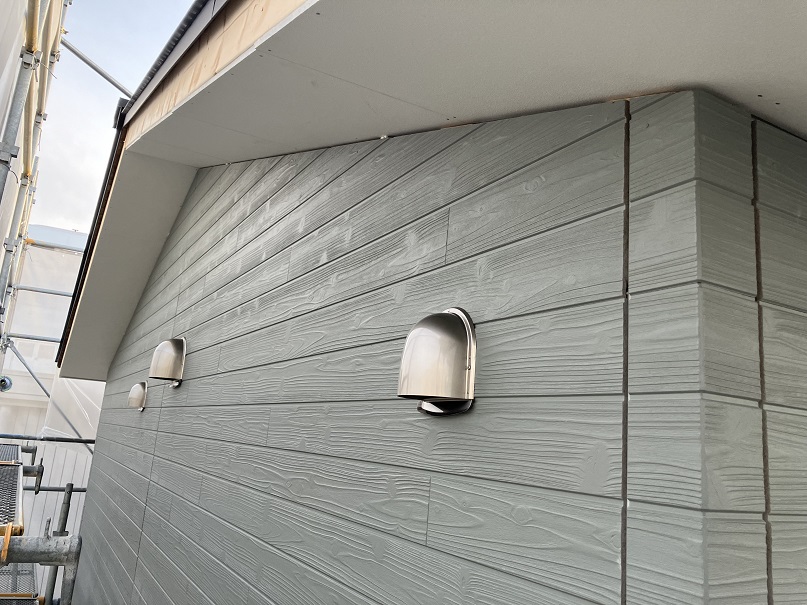

外壁工事
2025年02月01日
真四角の総2階の建物なので外壁が張り易く、工事も1週間で終了しました。週半ばには雪も降りましたが、工程が遅れることなく進みました。
これで内部・外部共にこの1週間(1/27~2/1)で劇的に進捗しまして来週は、仕上げ工程へと進みます。

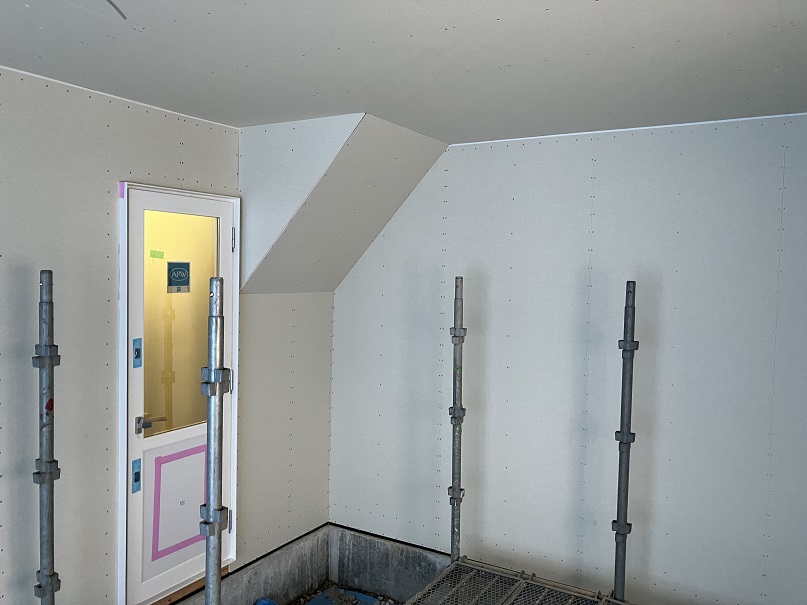

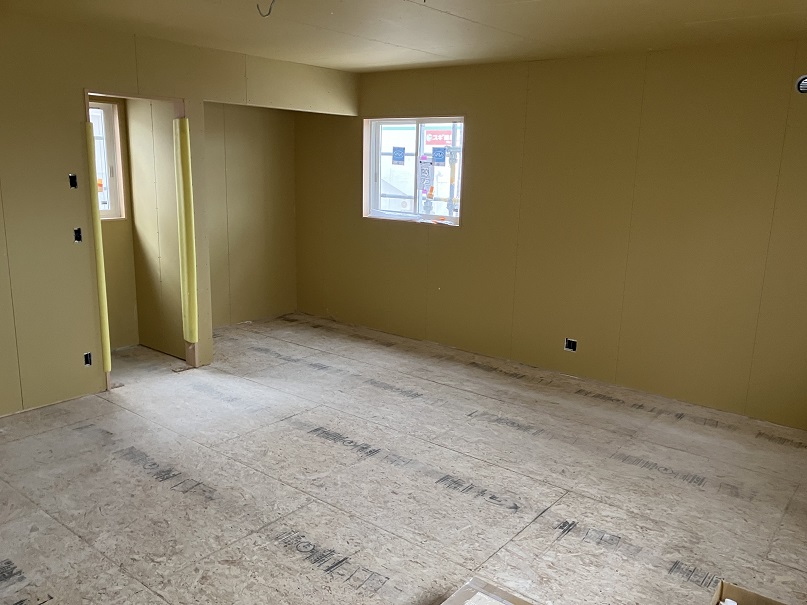

造作工事
内装(クロス)工事

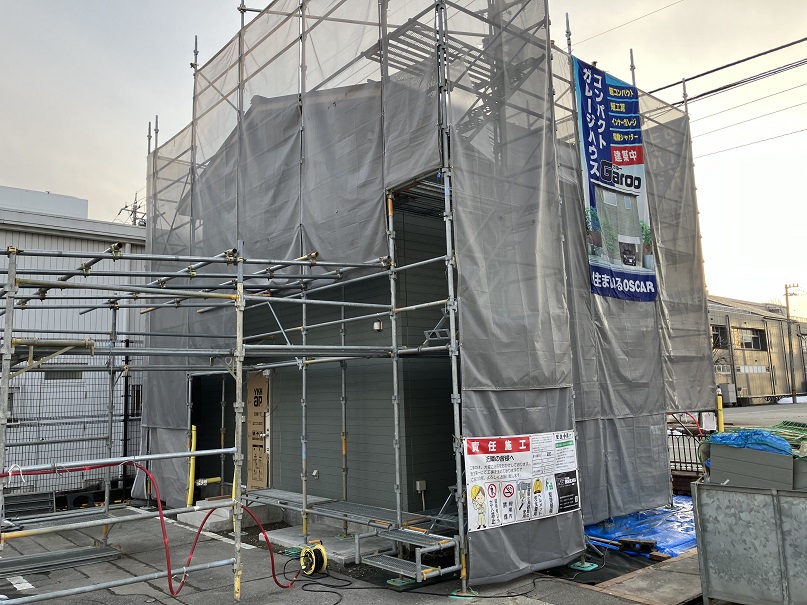

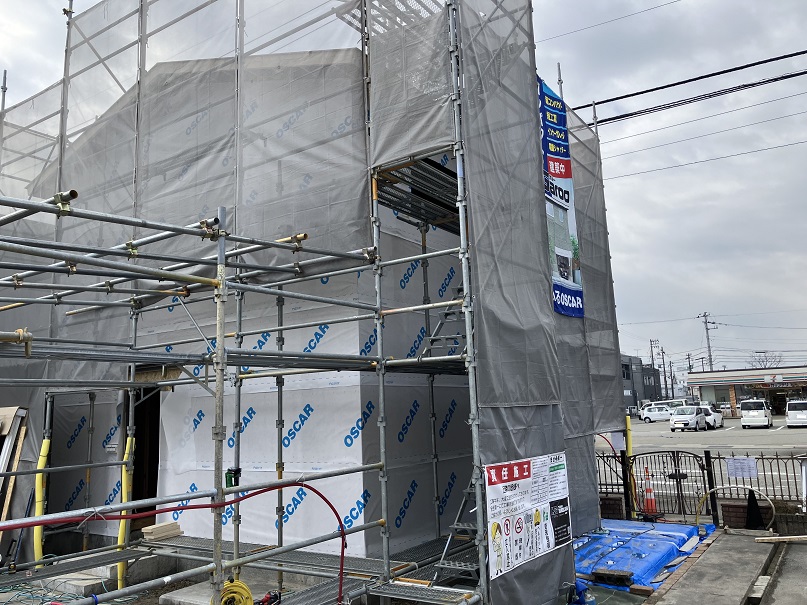

足場解体
2025年02月07日
大雪となりましたが、安全第一で作業を進め、無事に足場解体となりました。
外壁工事中は足場ネットで外観全体が見えていませんでしたが、建物全体の様子が分かるようになりました。
工程も終盤に差し掛かりましたので、内・外共に仕上げ工事が進み、残り1週間で完成となります。

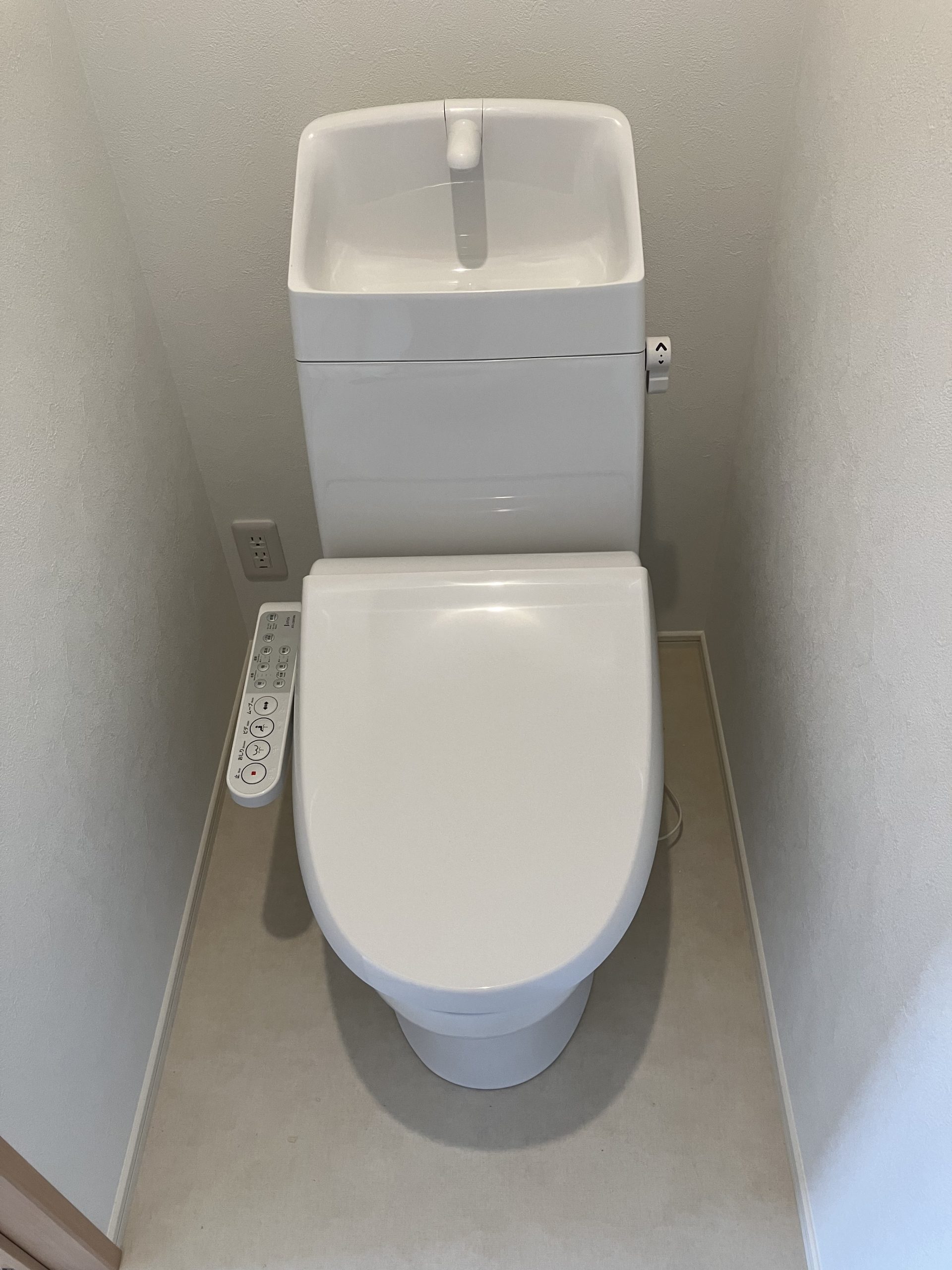

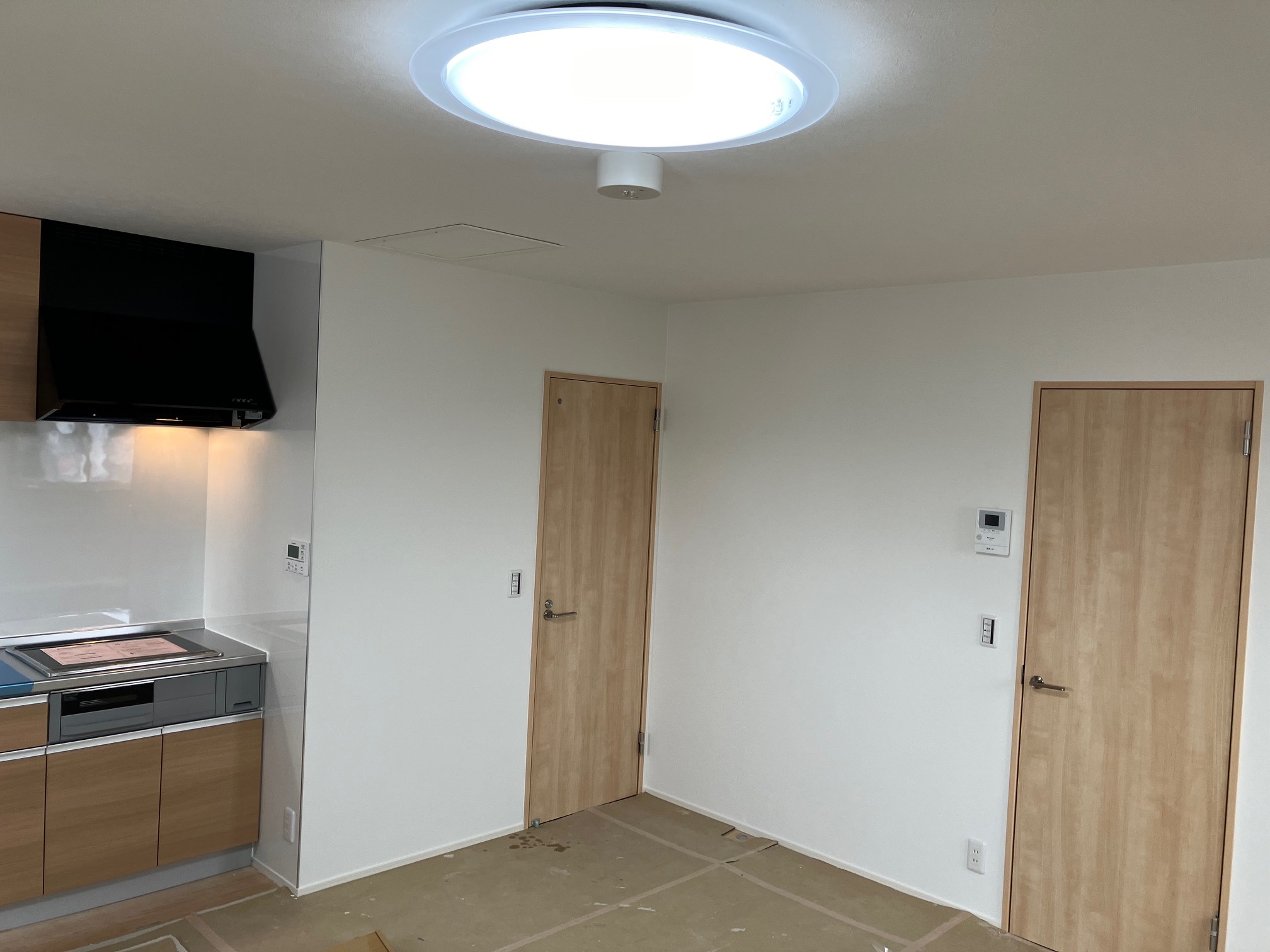

仕上工事(内装+建具+各設備)①
仕上工事(内装+建具+各設備)②
車庫土間コンクリート
2025年02月15日
最終工程になりましたが、車庫内部コンクリートの打設にて工事完了となります。先行して外部土間を打つ工程としましたので、天候に左右されずにコンクリートを打設することができました。
これにて工事完了です。ちなみに当初の工程からは一日も遅れず、予定通りの工程で完工しました。
工事完了(内部)

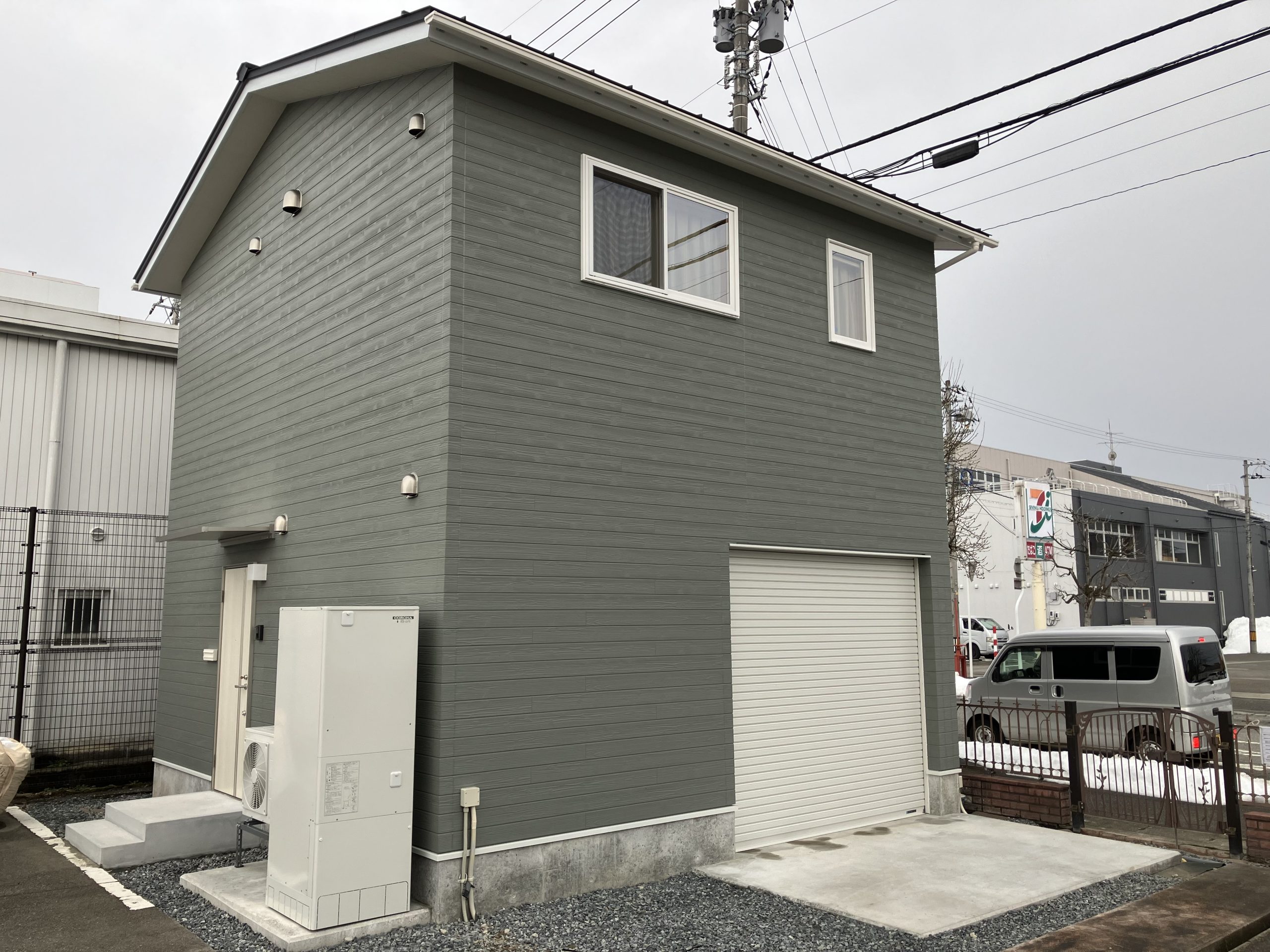

工事完了
2025年02月15日
こちらが完成した、ガルー【Garoo】です。
昨年の12/20から着工し、2/15で完工しましたので、約2ヶ月間の工事期間でした。早いですね!!!
見学予約できますので是非、実際に目で確かめてみてください。
