工事の担当者
永田 (ながた)
[営業担当 ]
築23年。設備や外装など何も手を付けてこなくて、この際一気に工事したい!とご依頼いただき、長期的なメンテナンス計画を踏まえて、外装・内装・水廻り改装工事をご提案させていただきました。
杉坂 (すぎさか)
[工事担当 ]
工事範囲が広く、お風呂やキッチンが一時的に使えない等の日常生活が送れなくなるため、最短で工事するには、どこから工事をスタートするか少しでもお客様に負担がかからないような工期管理・現場管理に努めました。
リフォーム工事の主な仕様と工事の内容
■外装(屋根重ね葺き・外壁重ね張り工事)
■内装(リビングサッシ入替・エアコン入替工事)
■水廻り(ユニットバス入替・洗面化粧台入替・キッチン入替・温水便座入替工事)
工事費 | 950万円 |
---|---|
工期 | 約2ヶ月間 |
施工時期 | 2024年10月中旬~12月初旬 |
リフォームの種類 | 浴室・洗面所リフォーム |
仮設工事(仮設トイレ)
2024年10月15日
工事がスタートしました。

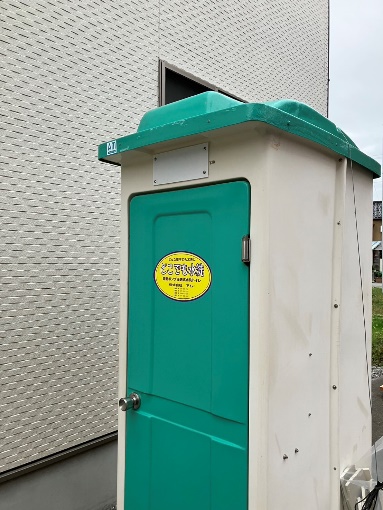

初日は「仮設トイレ」を設置しました。
水洗式の為、周囲やお客様にご不快な思いをさせることはありません!
事前に打合わせした場所に仮設トイレを設置します。

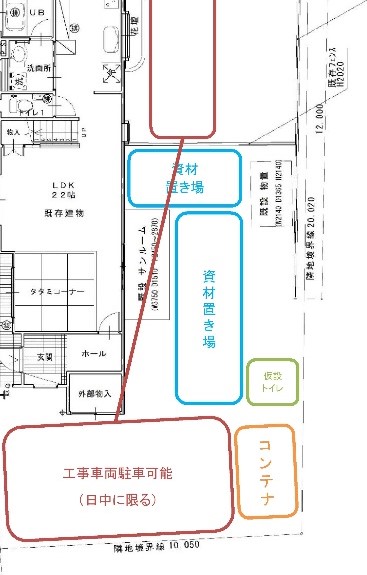

※案内図には「駐車場」・「資材置場」等を書き込み、工事関係者に分かるようにしています。
仮設工事(養生・電気・配管)
2024年10月15日
仮設工事と同時に養生も行います。

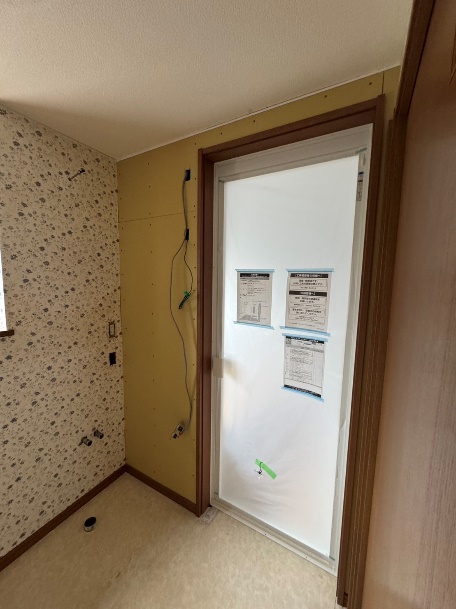

職人さんが宅内を出入りしますので、床面にキズや汚れが付かないように【床養生】を行います。
また解体工事に備えて、電気・配管の始末も同日に行いました。
解体工事
電気・配管工事
2024年10月17日

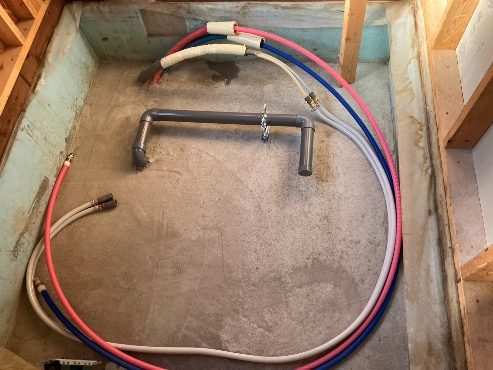

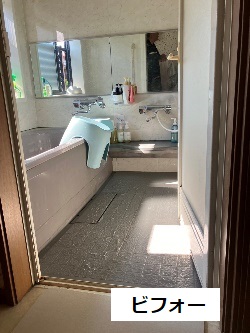

解体後の翌日に新しいユニットバスに合わせて配線・配管を移設しました。

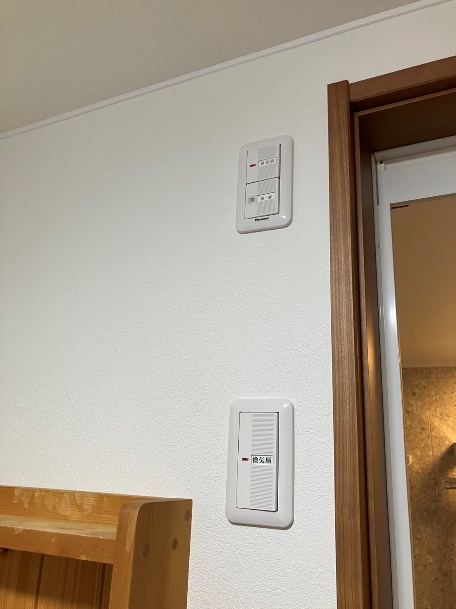

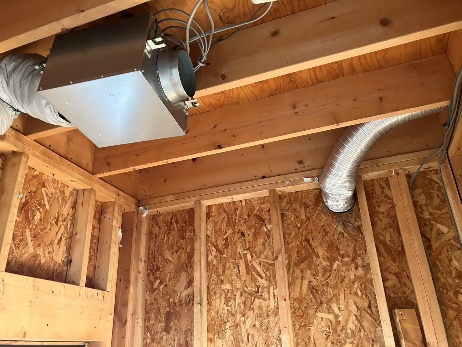

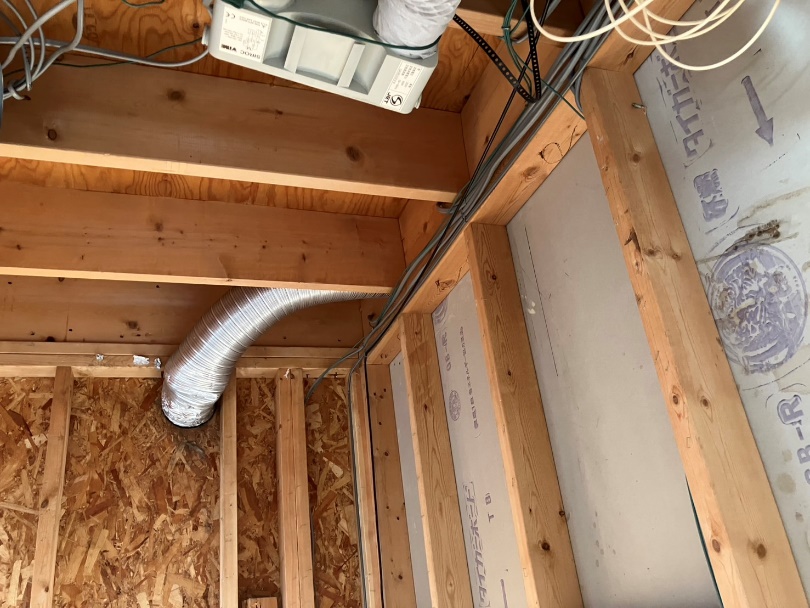

ユニットバスの天井裏に付いていた「24時間換気システム」も今のうちに交換。
(ユニットバスがある状態でも作業は可能です)

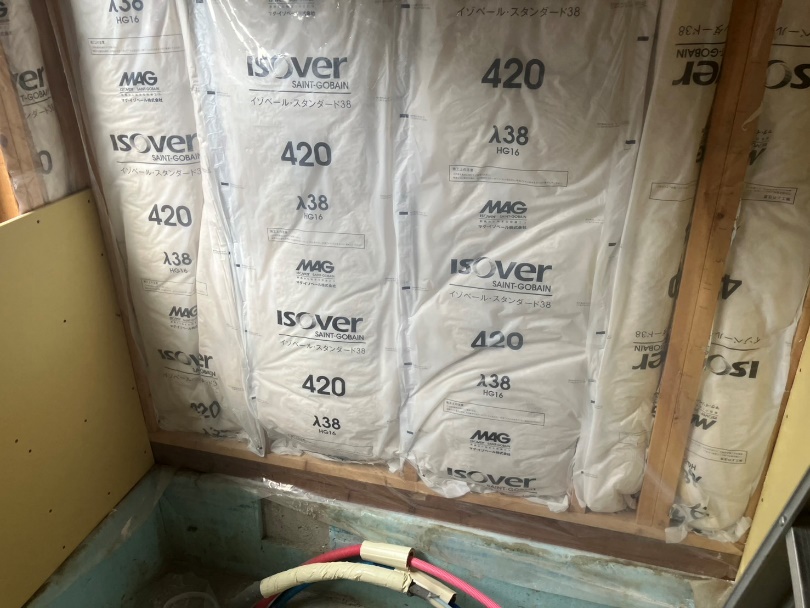

大工工事(断熱)

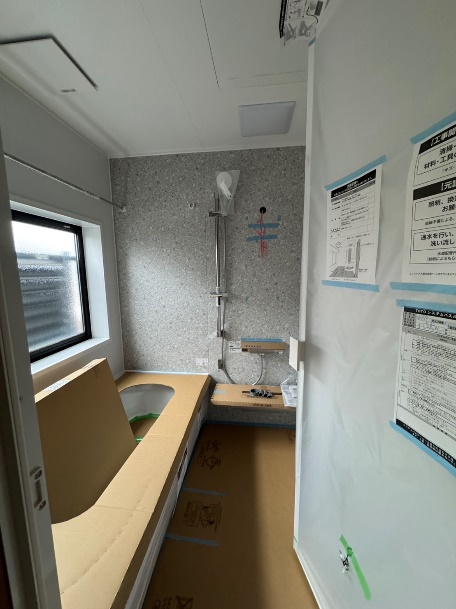

ユニットバス組立
大工工事(間仕切壁造作)
内装工事
2024年10月23日

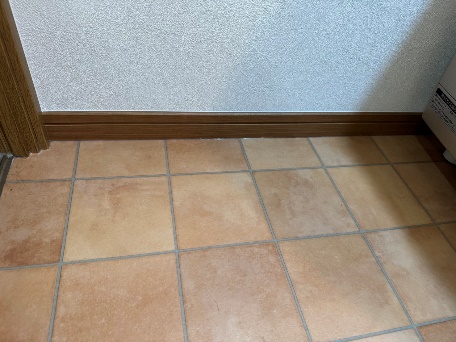

洗面脱衣室の天井・壁のクロス、床のクッションフロアを貼り替えていきます。
清潔感のあるホワイトのクロス、床のクッションフロアはテラコッタ調の柄にし、アクセントとなるようにしました。
電気・配管工事
2024年10月24日
電気屋さんにて照明器具やコンセントを戻し、配管屋さんにて洗面化粧台を取付。お昼からはユニットバス・洗面脱衣室をクリーニング。

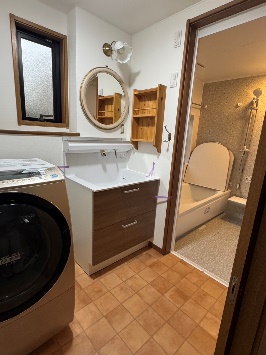

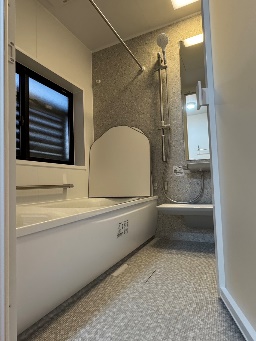

約10日でお風呂・洗面脱衣室の工事が完了しました。
