今回初めて住まいるオスカーへご用命頂き、トイレの改装工事を行う事となりました。
トイレの使い勝手が悪いのと、清掃手間も減らしたい。また、トイレが寒いので、断熱性も高めたいという要望のもと工事を行いました。
リフォーム工事の主な仕様と工事の内容
間仕切壁撤去し1つのトイレ空間へ変更 ネオレストAS2
ネオレスト設置 自動手洗い付きキャビネット取付
壁・床の断熱工事 サッシの入替
工事費 | 110万円 |
---|---|
工期 | 21日間 |
施工時期 | 2023年9月 |
リフォームの種類 | トイレリフォーム |
工事前
2023年07月17日

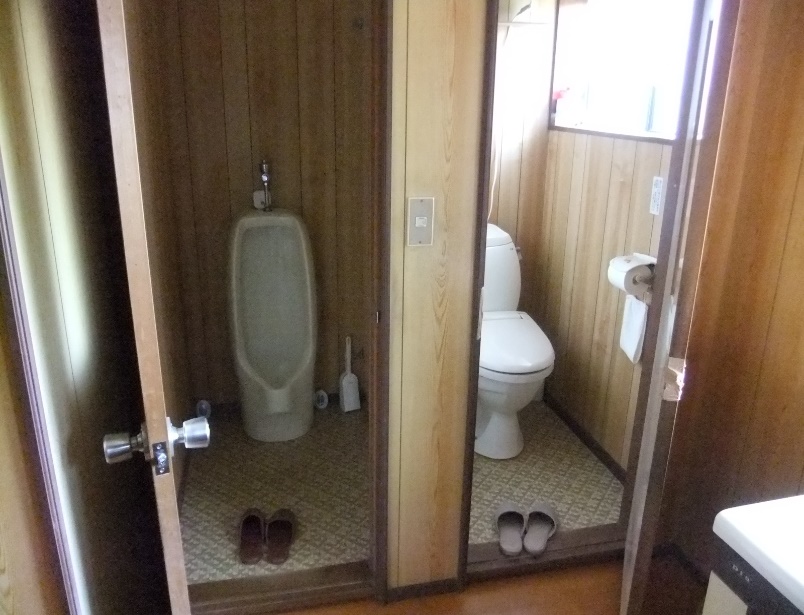

男性用・共有用と2つのトイレがあり、解体して1つのトイレ空間を作る事となりました。
使い勝手を良くし、寒くない空間にするため、数回打合せを行い準備を進めました。

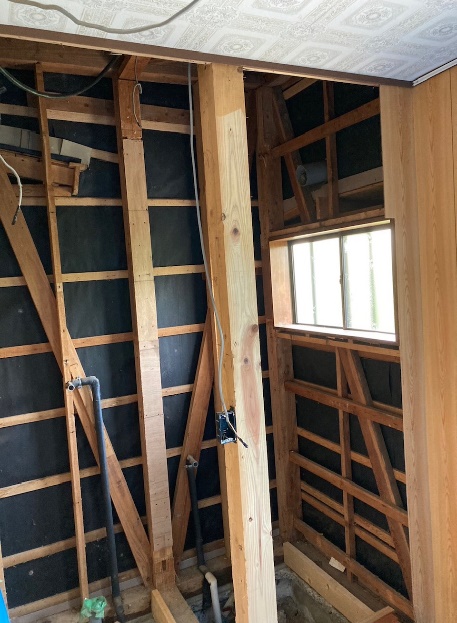

男性用と共有用の間(照明用スイッチ脇)には柱があり、抜くと大掛かりな工事になってしまうので、柱を残しつつ開口部の確保を考えました。

サッシ工事前
2023年07月17日

既存のサッシは1枚ガラスの窓となっており、冬は冷気が入ってきて大変寒いそうです。
先進的窓リノベ事業という補助金制度があり、今回の工事で使う商品『外窓交換カバー工法』は対象となっています。

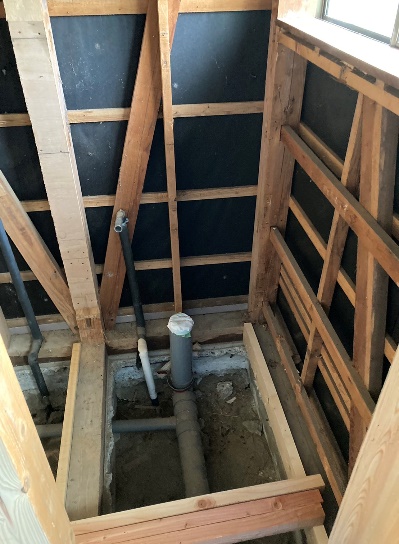

解体後の躯体状況
解体後の躯体状況
壁紙下処理
2023年09月14日
新しい壁を張った後は、壁紙を貼っていきます。
壁に張っている石膏ボードの繋ぎ目を無くす為に、パテ処理を行っています。
この簡単に見えるパテ処理も、職人さんの技術が必要な重要な作業です。

サッシ工事中
2023年09月15日

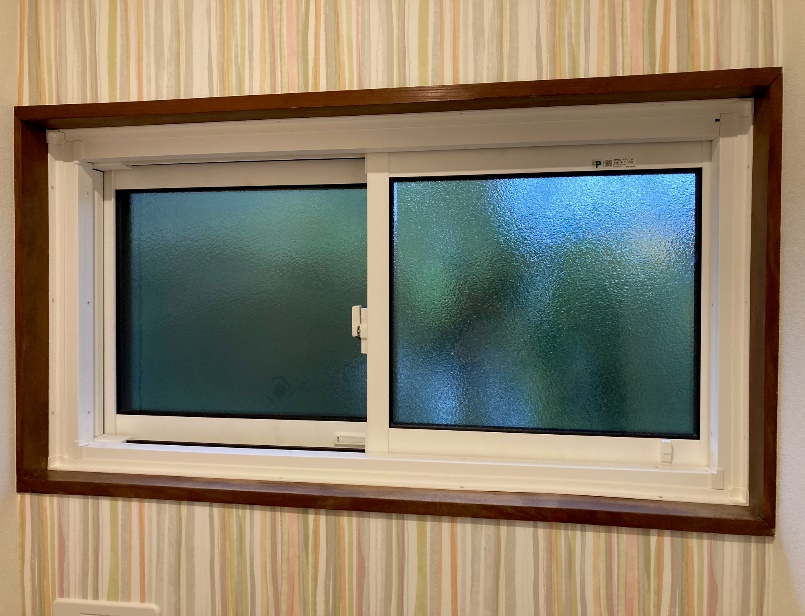

壁紙を貼り終えたら、トイレを設置する前に窓の工事。写真は新しい窓枠を付けた状態です。
今回は「カバー工法」と言って、既存の窓枠は外さずに新しい窓枠をかぶせる形で納めます。この工法が確立するまでは、サッシを入れ替えるには外壁も剥さないといけませんでした。
サッシ工事中
サッシ取付後
サッシ取付後
完成後 建具

完成後 キャビネット
2023年09月20日

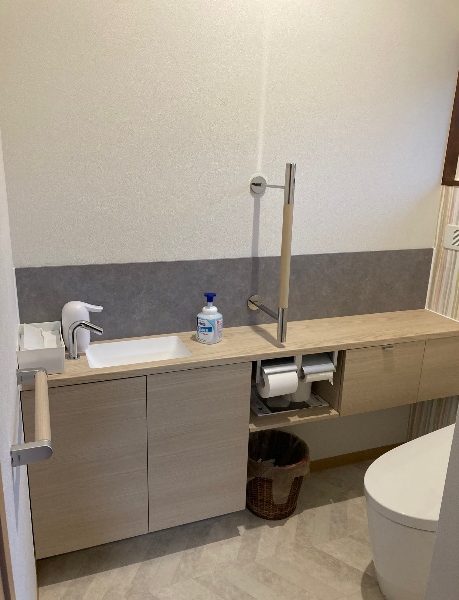

手洗い付きキャビネット。しかも手洗い水栓は自動となっています。
幅が広めなカウンターになっているので、手摺りのもカウンター幅に合わせて足の長い商品を選択。
収納スペースも多くあるので、トイレットペーパーや掃除用具も入れることが出来ます。
キャビネット上のアクセントパネルもかっこいいですね。
完成後 全景
2023年09月20日
明るく清潔感があり、使いやすいトイレ空間が完成しました。
バリアフリーも考え、トイレの扉があった段差は無くし、照明も人感センサー付きの物となっています。
トイレの背中側はアクセントとしてストライブ柄の壁紙を貼り、明るい雰囲気を演出しています。
