リフォーム日誌
白蟻駆除とそれに伴う改装工事

リフォーム工事の主な仕様と工事の内容

・防蟻処理
・LDK・脱衣室改装
・ユニットバスへのリフォーム
・外壁一部張替え
・ボイラー取替

工期 1か月半程度
施工時期 H28年3月
リフォームの種類 浴室・洗面所リフォーム 、  シロアリ駆除

着工!

2016年03月02日

今回は白蟻による被害による工事で、

内部・外部共に工事の方を行っていきます!

主に防蟻処理に伴い外壁一部張替え・

LDKと脱衣室の床の組み直しとクロス張替え

新規キッチン設置

浴室のユニットバスへのリフォームがメインになります。

●着工自体は3月1日からでしたが、

初日はコンテナの設置のみで終わりました。

本日から実際に作業が始まりました。

といってもやはり工事の初めは

内部・外部の設備機器取外しの作業です。

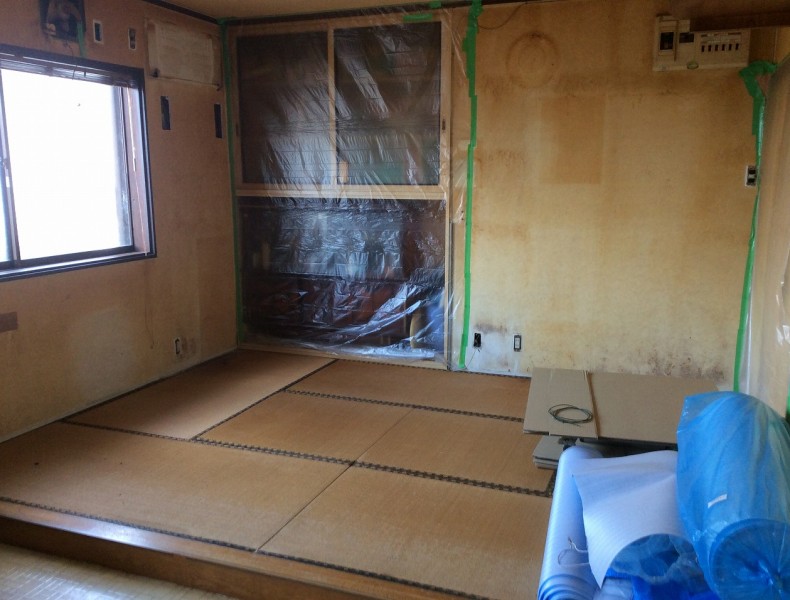

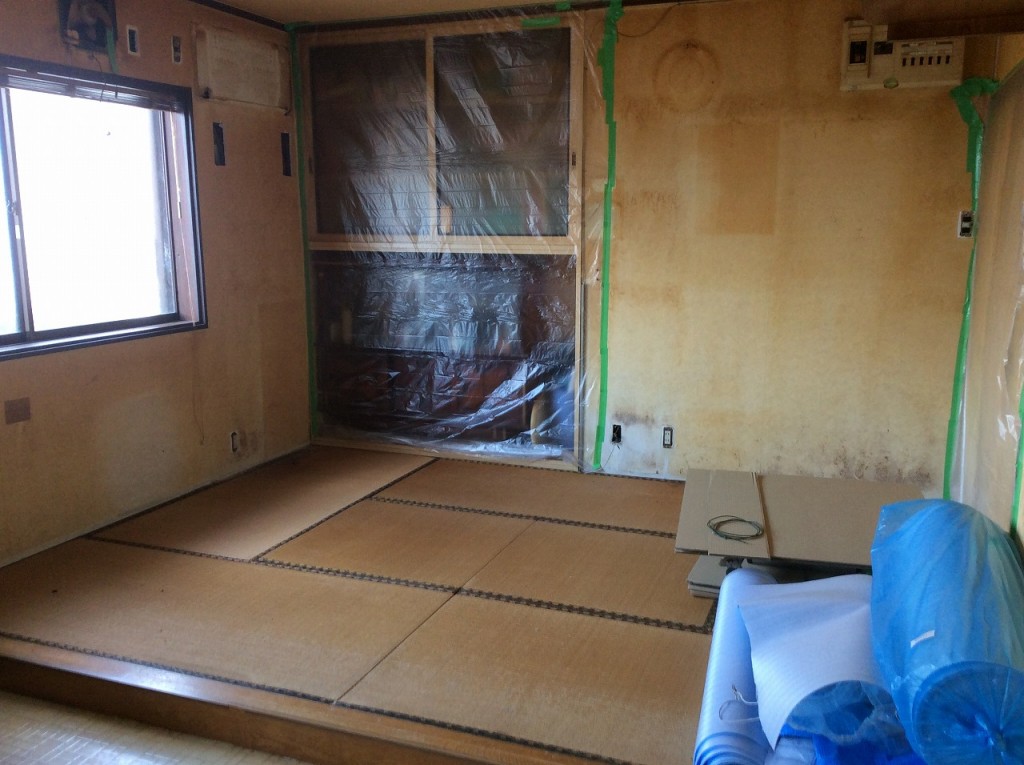

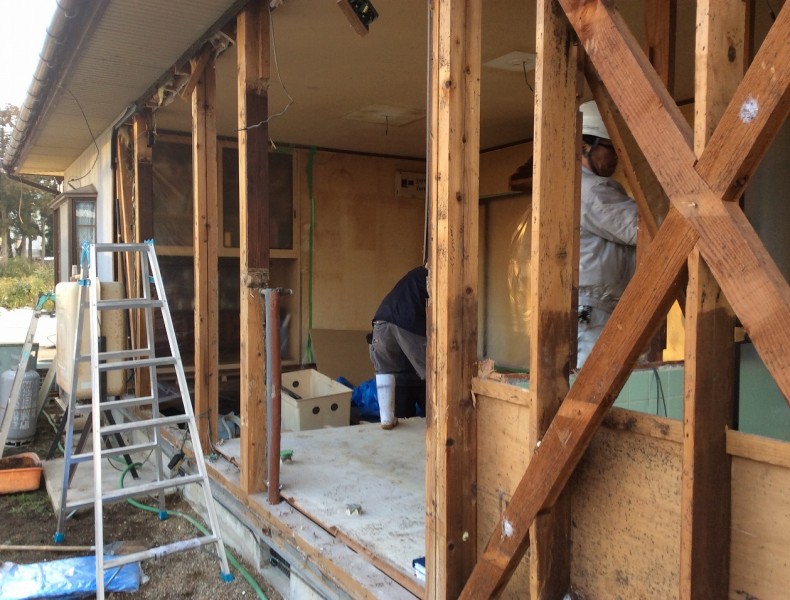

写真のLDKは床の組み直しと壁・天井のクロス張替

それから写ってはいないですが、

キッチンも新しくなります!!

外部の写真ですが、この面の外壁は全て剥がしてしまいます!

今回は部分的ではなく、割と広範囲での工事となりますね

★工事の段取りも終わり、さっそく明日から

解体が始まります。

この後の工程にも続く重要な作業ですので

充分に気を付けて進めていきます!

解体工事!

2016年03月03日

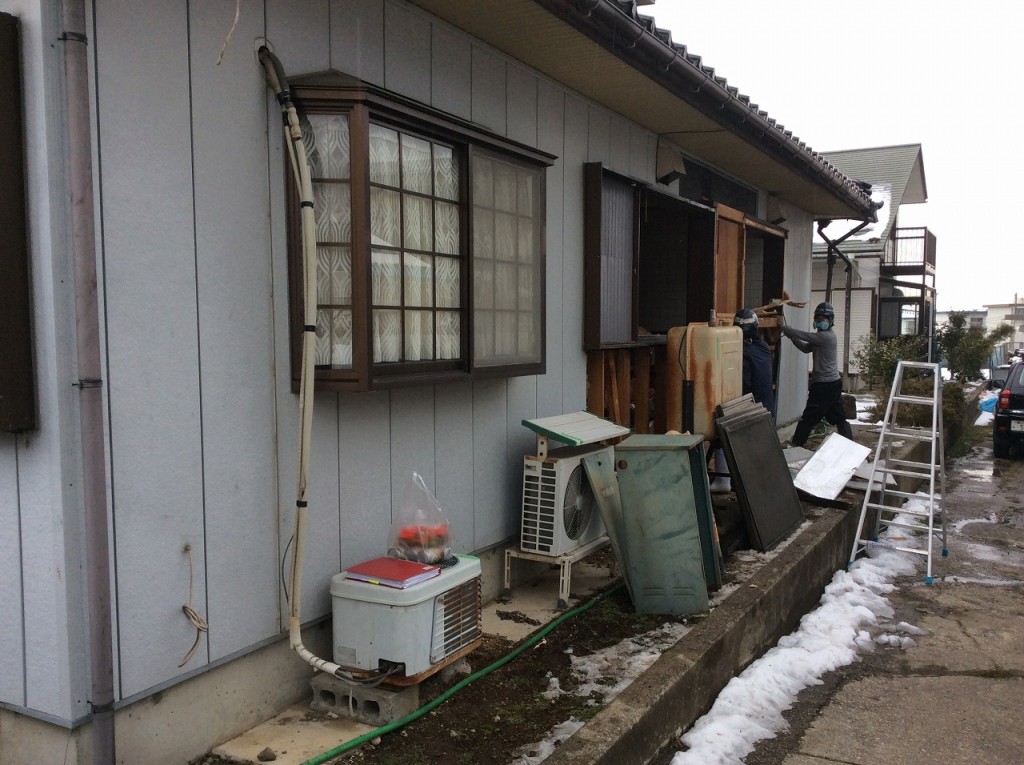

解体工事が始まりました!

規模があるので、二日間掛けて解体を進めていきます

●内部、外部共に解体が必要な箇所のみしていきます

単に壊すのは簡単でも、作るのは難しいですからね

なので、解体作業も技術が必要なわけです

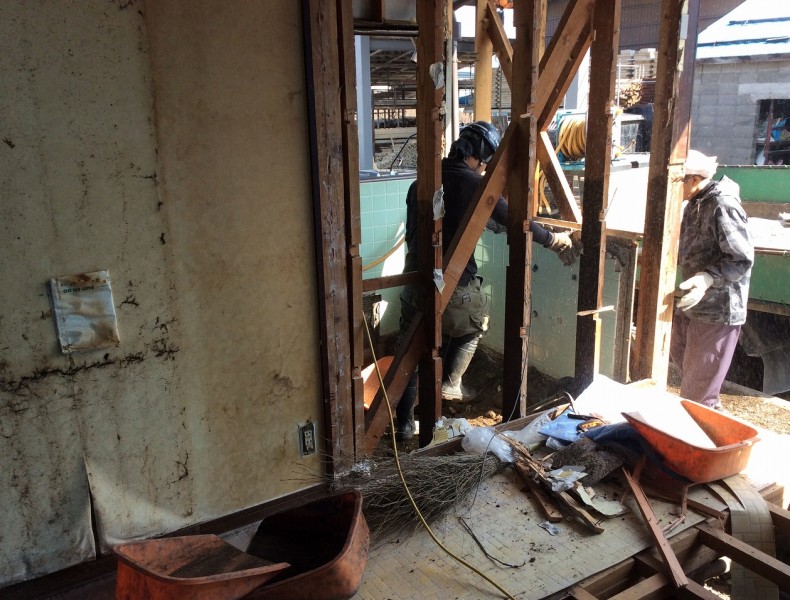

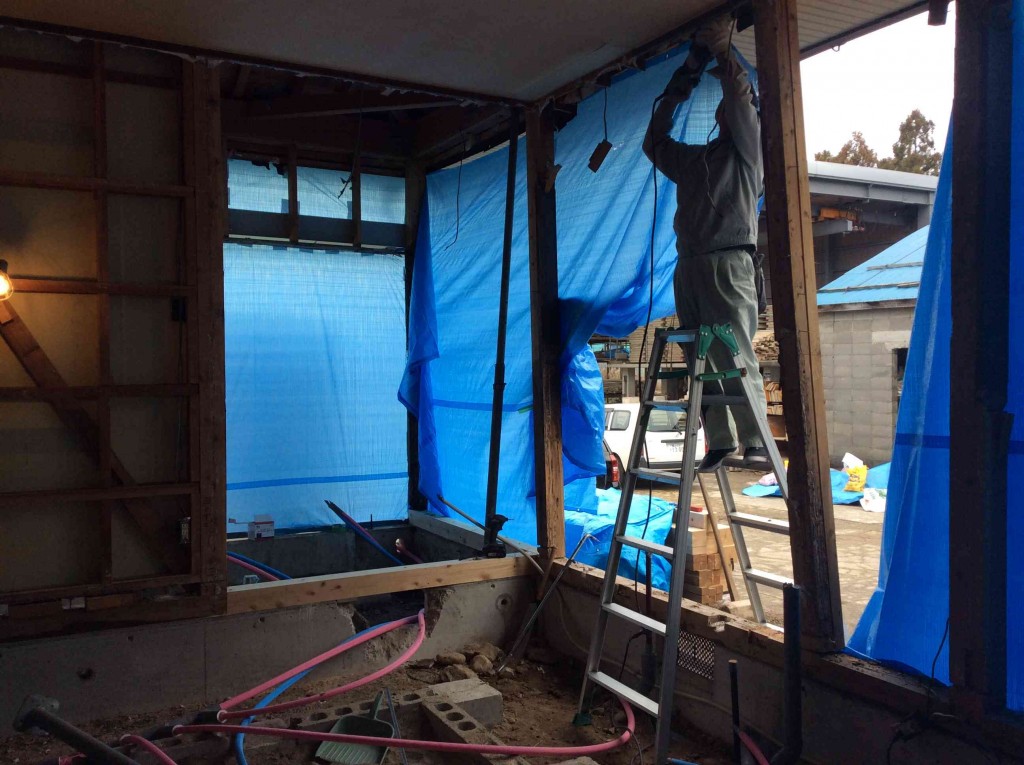

★初日はLDKの外壁回りの解体を行い、明日はお風呂と

脱衣室の解体に入っていきます。

元LDKは外からスカスカになってしまいましたが、

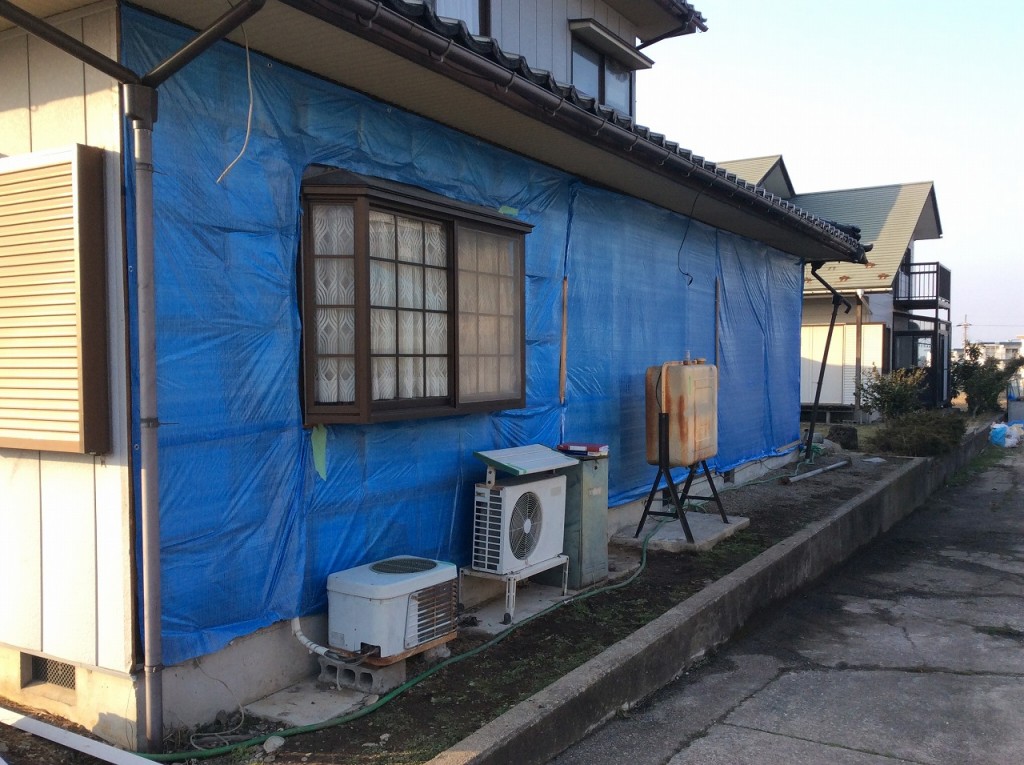

内部から元LDKへの扉と、元外壁のところには

ブルーシートで覆っておきます

また明日、お風呂回り解体していきます。

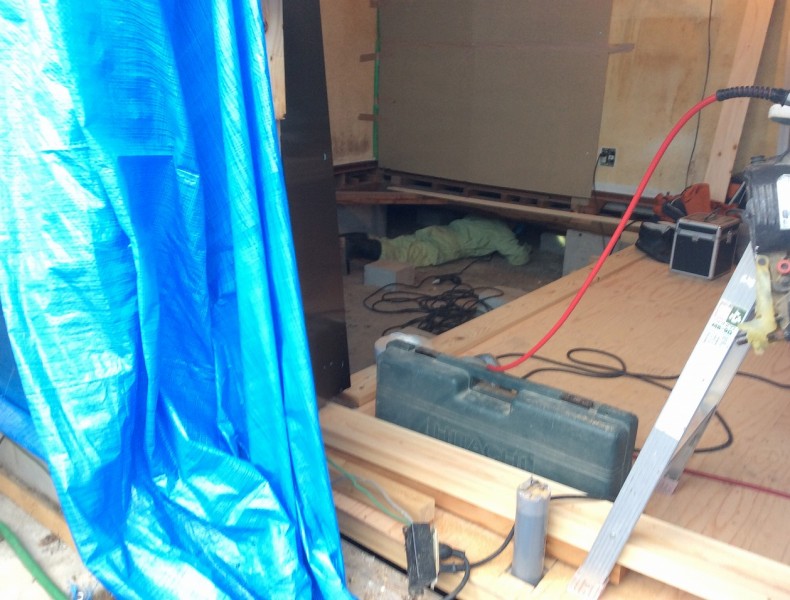

・・シロアリの被害はやはりあるような感じです。

お風呂の解体結果

2016年03月04日

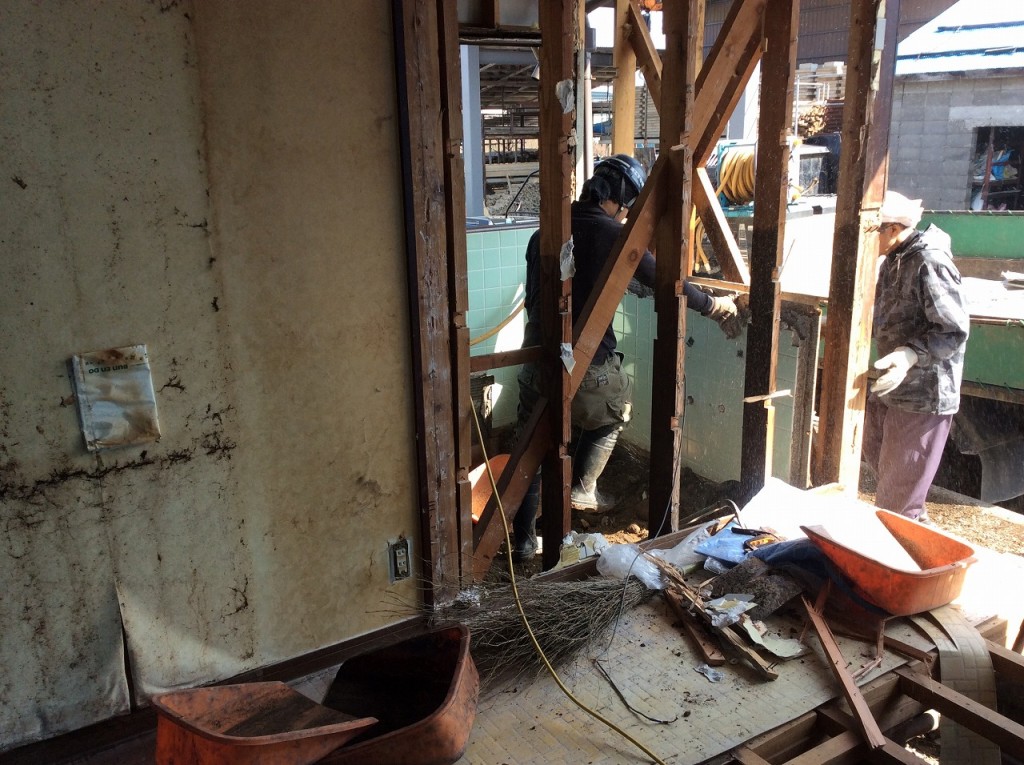

解体工事二日目、今日はお風呂回りを解体していきます・・・

●タイル壁のお風呂だったので、

下地のモルタルも含め相当な重量がありますが

流石解体屋さん、一人で持ち上げてました・・・

そして壁を解体した結果・・・ ・・・ ・・・

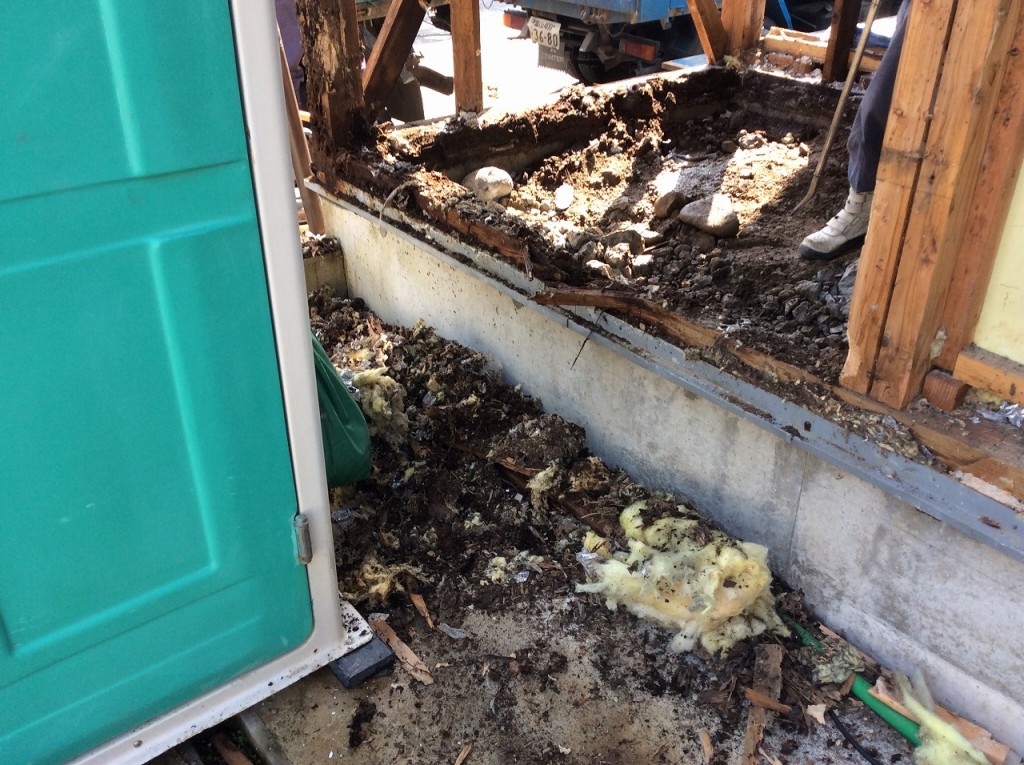

2枚目の写真の通り、土台が最早木ではなくなっていました。

腐葉土です。

土台に関しては覚悟はしていました、

シロアリの被害は確実だったので仕方がないです

実際、解体中にシロアリと対面しました(解体屋さんが)

被害に遭ってしまっているのはしょうがないと思うので

今回、工事を頂いたからには

ダメになったところは取り除いて新しくし、防蟻処理も施して

これから先で白蟻の被害が出ないようにするだけです。

★明日は、その第一歩でまずは配管を

新しくしていきます

【工事中】配管工事

2016年03月05日

解体後、外壁は無くなってしまっているので

替わりにブルーシート貼りとなっています。

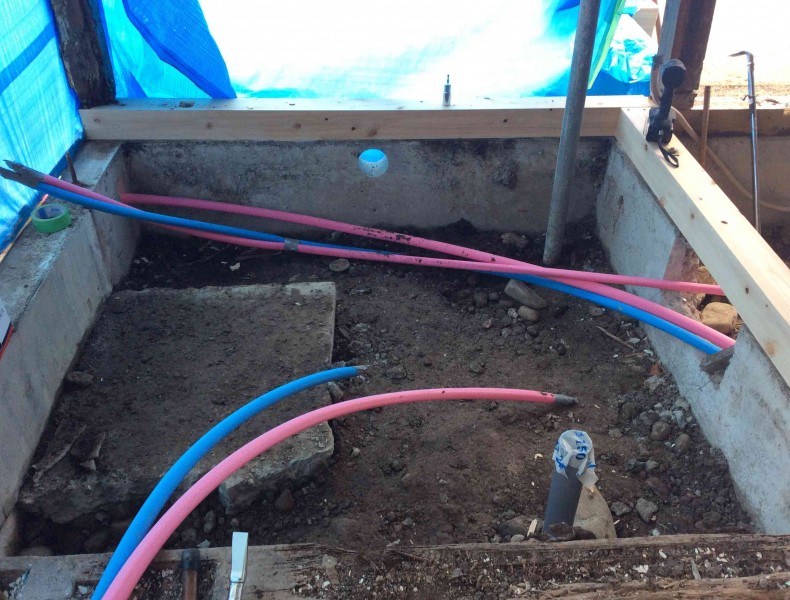

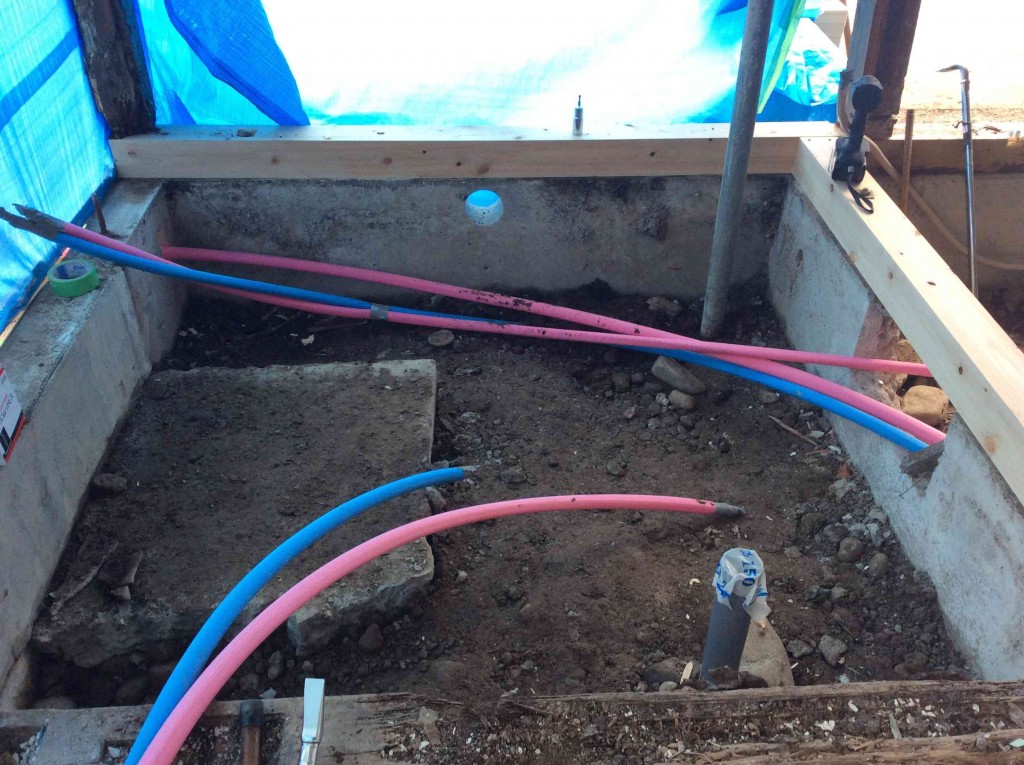

●今日は、解体して何もない状況で配管工事です。

お風呂やキッチンが新しくなるので

それに合わせた給排水の配管をしていきます。

今日は粗々で、といっても給排水系統の全てですが

それをある程度の所まで配管してもらい、後日大工さんが

下地を組んだところで最終的な位置に配管を

固定してもらいます。

★次回はいよいよ大工さんの登場です!

【工事中】大工工事

2016年03月07日

昨日はこの地域特有の強風が吹いていて

外部に貼っていたブルーシートが煽られ

多少慌てました、

お施主様曰く昨日のはまだ弱い方だったとのこと・・・

甘く見ていました・・

ともかく今日から大工工事が始まりました!

●完全にダメになっていた土台は綺麗なものに交換です!

柱も取替の為に、サポートを当て既存の柱を

外して新品に取り替えていきます

やはり大工工事では構造部分を触っていくので

工事のメインのようか感じがします。

といっても他の職人さんもいてくれないと

工事なんて出来ないんですけどね

★初日は大工さんとの打合せと

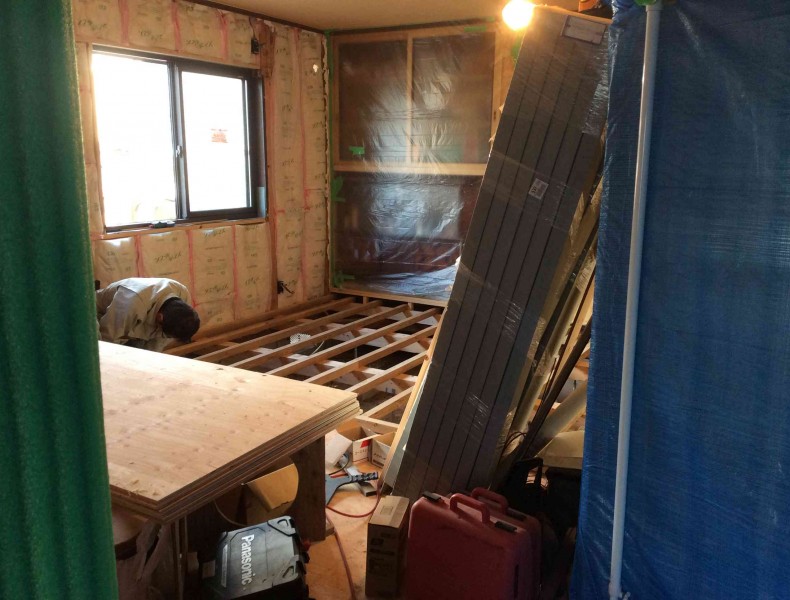

土台、一部床下地の取付で終了です

明日は本格的に外壁回りの管柱・間柱を

取付けていきます!

【工事中】防蟻処理

2016年03月09日

つい先日は暖かかったのですが、

今日は凄い寒かったですね・・・

雪も少しちらついていたりもしました

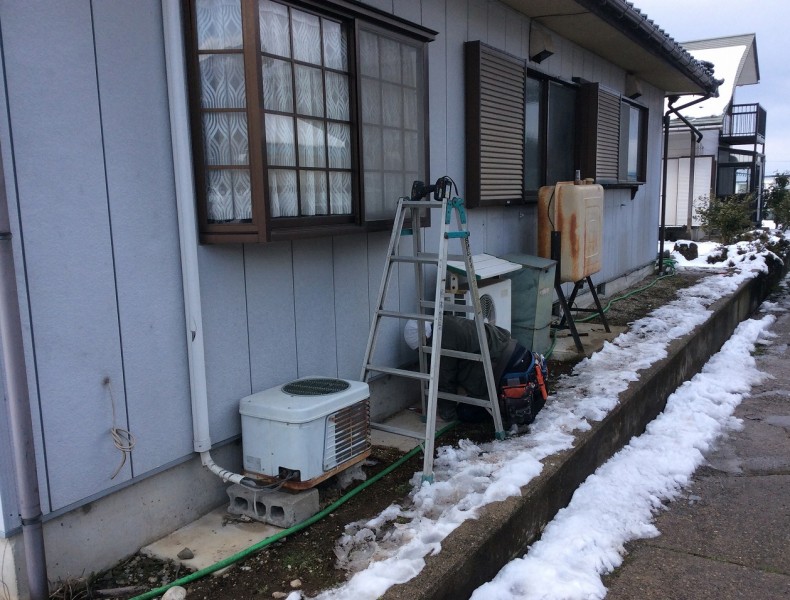

●今日は、今回工事メインの防蟻処理です

解体後、私もシロアリを発見していたりと

していたので徹底的に処理してもらいたいですね

ということで、床下から処理をするために

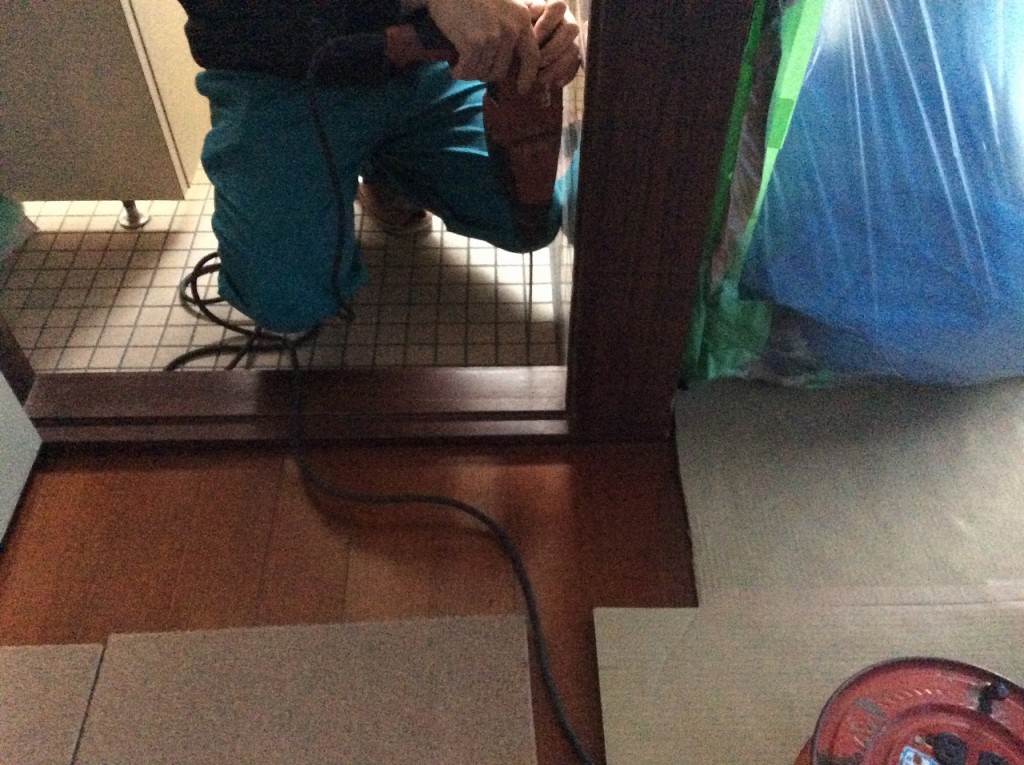

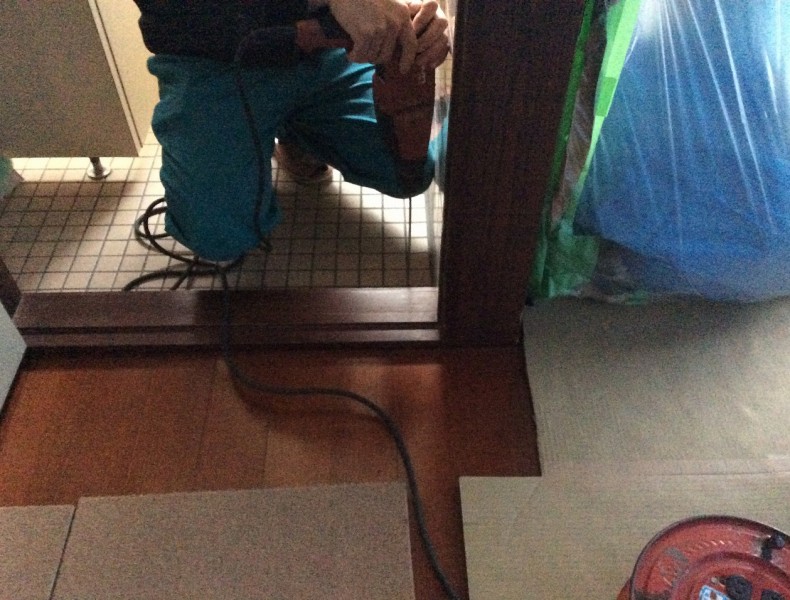

潜ってもらうかたと、

それと、写真の2枚目はトイレ床の土間なんですが、

タイルの目地からキリで穴を空けさせてもらい

その穴から薬剤を注入して、

土間下の土壌にも散布してもらいました!

ちなみにこのトイレの敷居も、見た目は

かなり綺麗なんですが、中はもうグズグズで

踏むと割れるくらいの状況になっていたので

敷居は交換の予定ですが、隣の柱も

恐らく中は被害があるんじゃないかということで、

こちらの柱にも小さな穴を空けさせてもらい

薬剤を注入しました。

勿論空けた穴は、それぞれ補修をして

埋めてもらいます。

★気になるところは全て処置し、

防蟻処理はほぼ半日で終了しました。

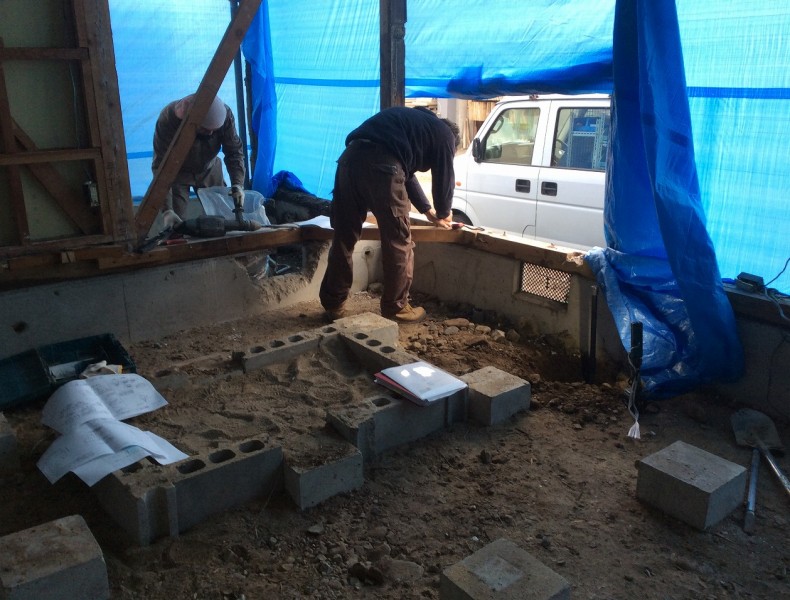

明日はユニットバス下の土間コンクリート打設が

メインになりそうです

【工事中】大工工事②

2016年03月11日

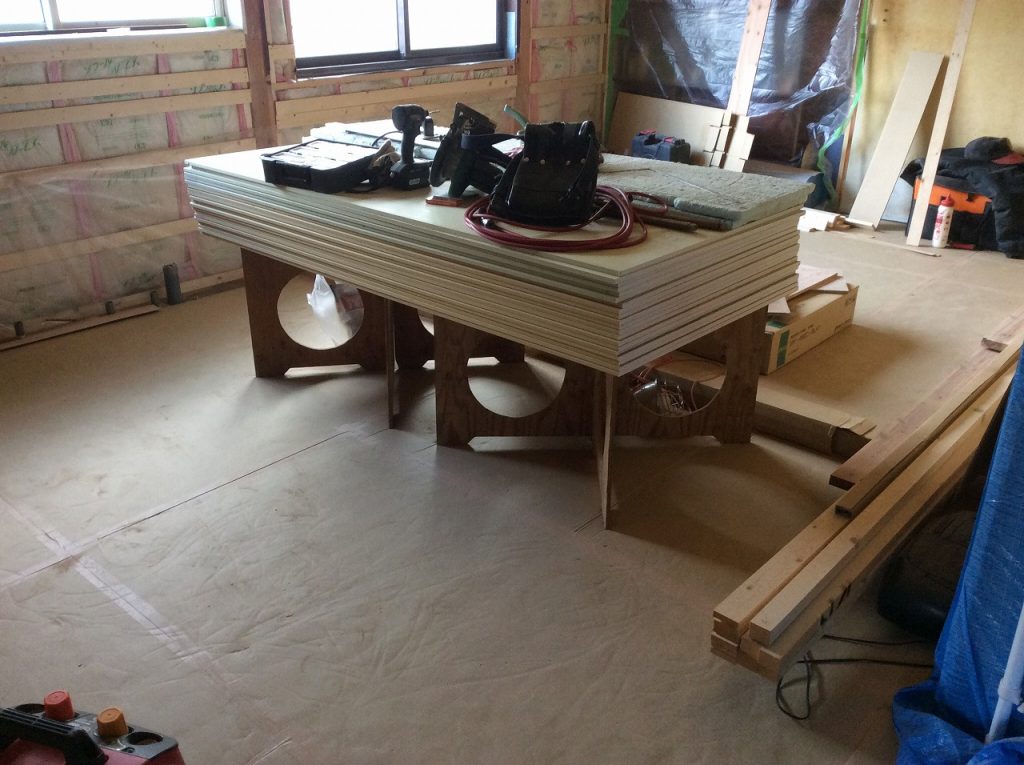

一日更新が止まってしまいました、、、

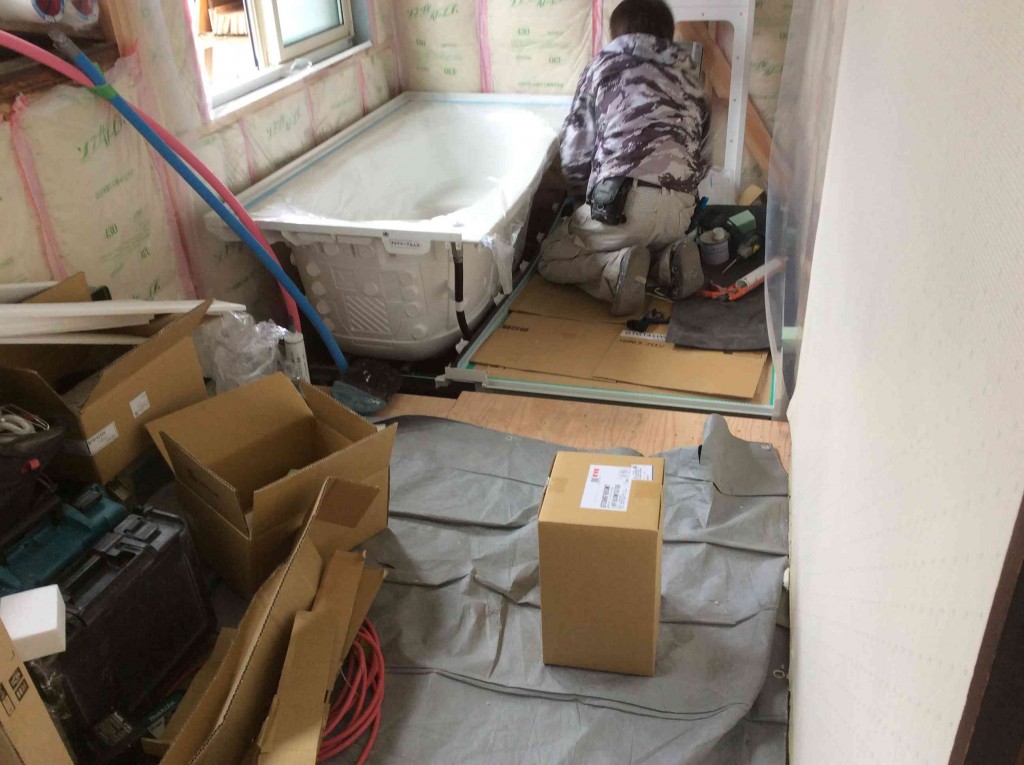

●昨日は新規設置のユニットバス下の

土間コンクリート打設でした、

そして今日は大工さんにユニットバス周りの

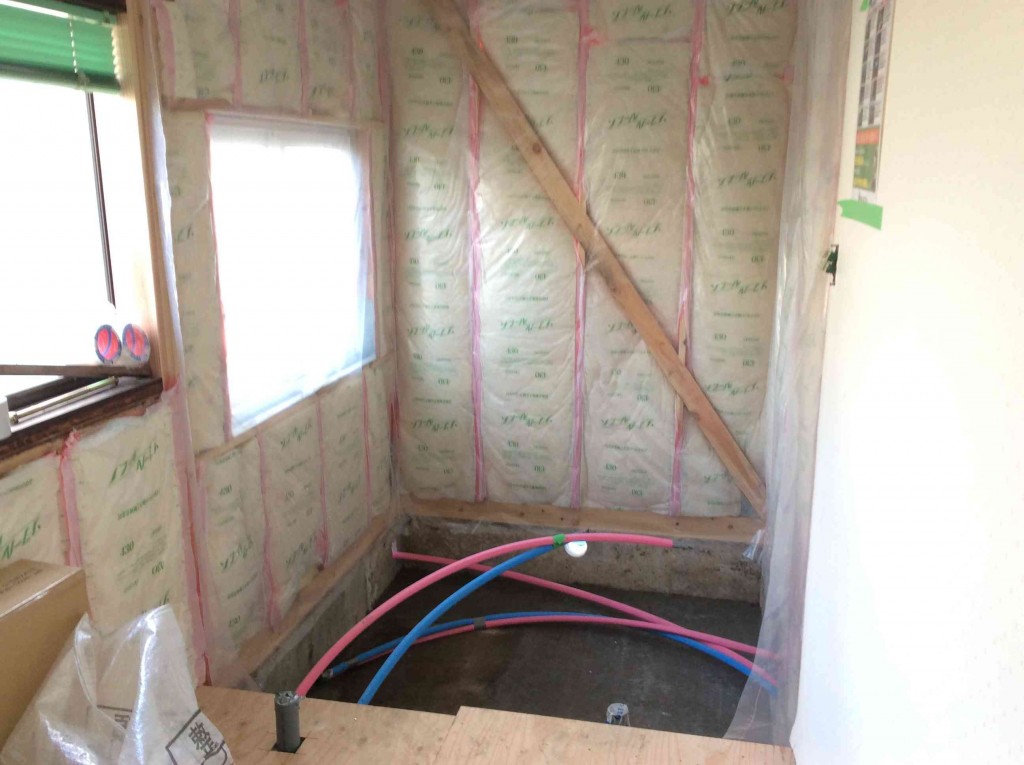

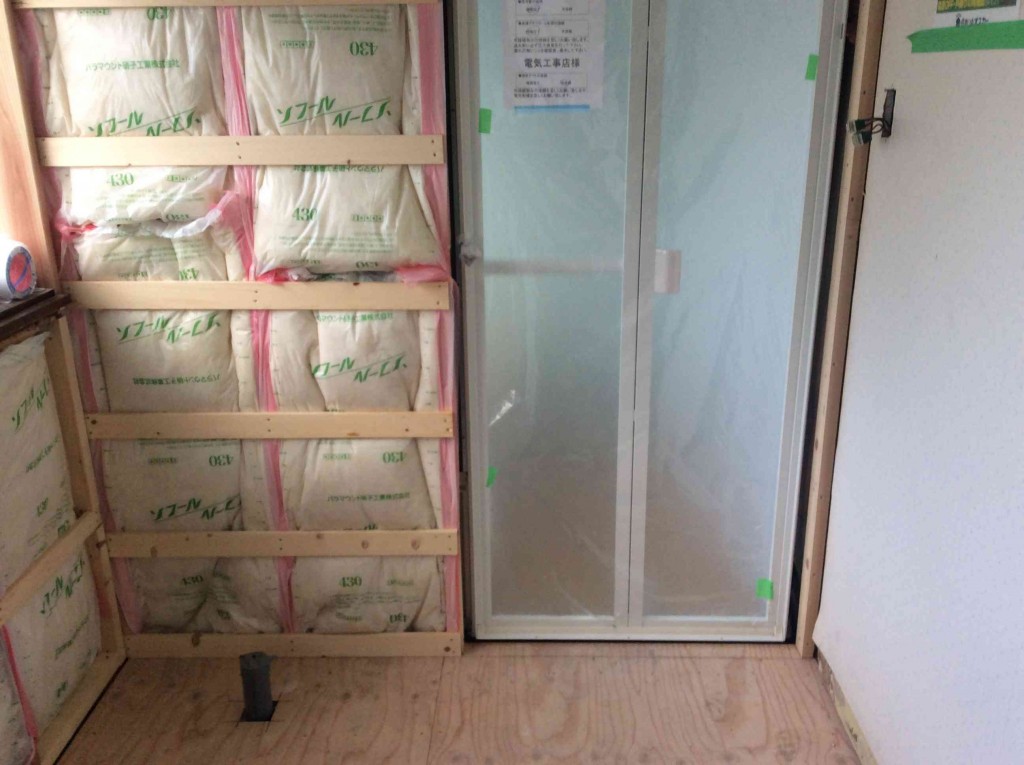

断熱材、防湿シートを取り付けてもらい

明日のユニットバス設置の準備は万端となりました!

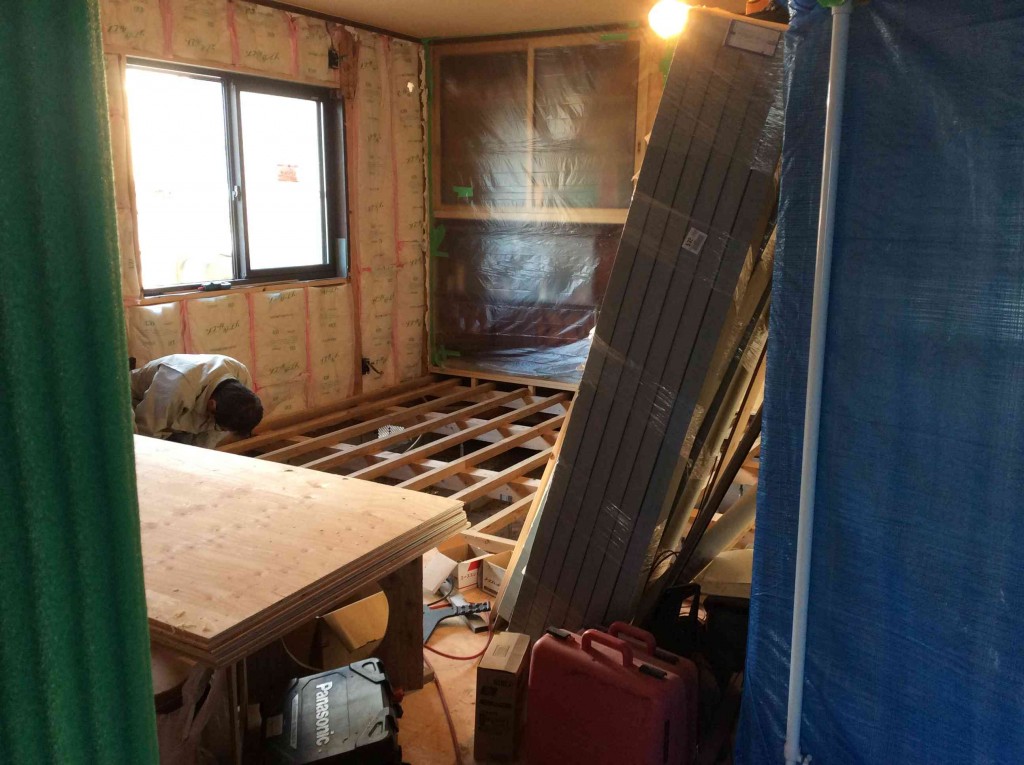

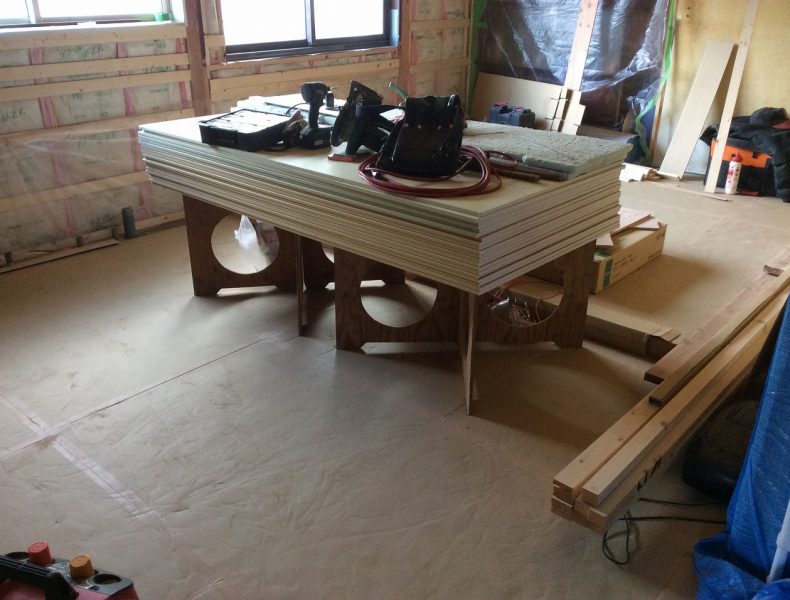

ユニットバス隣のLDKの床組も大分進み、

壁に関しては後は下地取付とボードを貼るのみ、

床は床下断熱材と合板、フロアーを貼って

大工さんは細かいところを除いてほぼ完了となります!

★明日はユニットバスの設置、

事前に調べた寸法などもバッチリなので

つつがなく進められると良いです

【工事中】ユニットバス組立

2016年03月12日

今日はユニットバスの設置です!!

●ユニットバスは各パーツがバラバラの状態で来るので、

現地で組み立てながら設置していきます!

組んだ状態ではこないので、外壁を解体して搬入といった

ようなことはありません!

更にユニットバスのサイズも色々あり、0.75坪から1坪タイプや

もっと大きいサイズのものまであるので既存のお風呂の

サイズに合ったものを入れることが出来ます。

ただし、今までのお風呂よりも大きいのにしたい、という時は

建物の構造から変えないといけなかったりするので大掛かりになります・・・

今回は以前のお風呂がシロアリの被害に遭っていたので

外壁周りも解体してしまいましたが、ユニットバス組立当日は

既に外周部は雨仕舞まで終わってしまっています。

そしてユニットバスの納まるところは断熱材と防湿シートで

浴室の熱が逃げないようにしています。

★無事、ユニットバスの設置も終わり

大工さんに袖壁まで起こしてもらいました

次回は大工さんにフロアー貼りや

窓枠などを付けてもらいます

【工事中】大工工事再び

2016年03月15日

ユニットバスの組立が終わり、大工さん再開です!

●大工さんにLDKの床にフロアー材を貼ってもらいました、

貼ってもらいましたが、すぐにダンボールで養生をした為

写真を撮るタイミングを逃してしまいました・・・

最終工程のクリーニングの時にそのベールは解かれるでしょう

●また、同時に外部も進めています

今までブルーシートでの目張り状態でしたが、

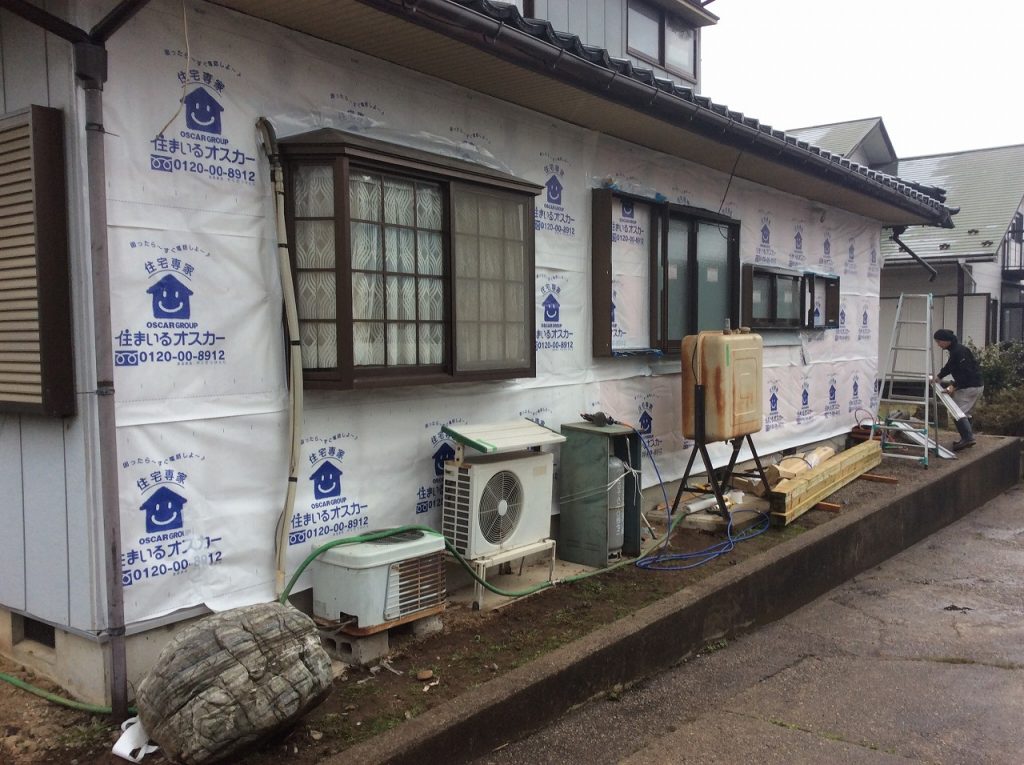

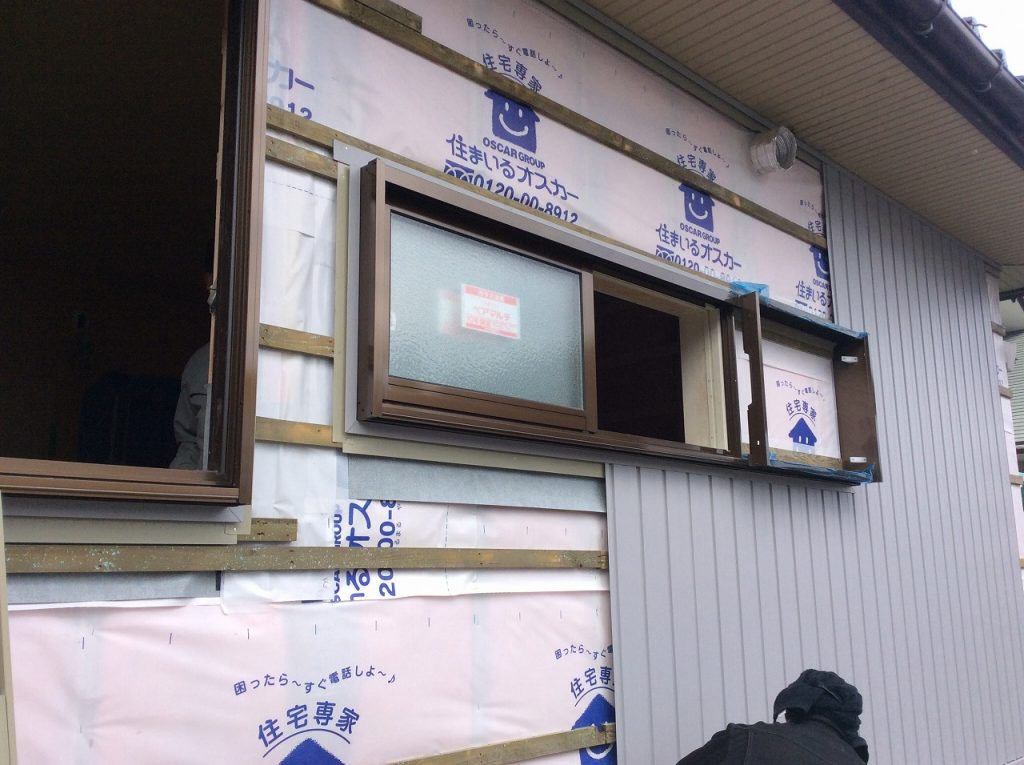

透湿シートを貼ってもらい、明日には外壁を仕上げていきます!

★という訳で、次回は外壁編となります

【工事中】外部板金

2016年03月16日

今回は外壁板金編となります!

●透湿シートを張った上から胴縁を充て、

そこに板金を留めていきます

サッシ廻り、上裏との取合い部の水仕舞いや

板金の内側の通気の事など、板金貼りで大事な箇所は

結構ありますが、また機会があれば説明させてもらいます!

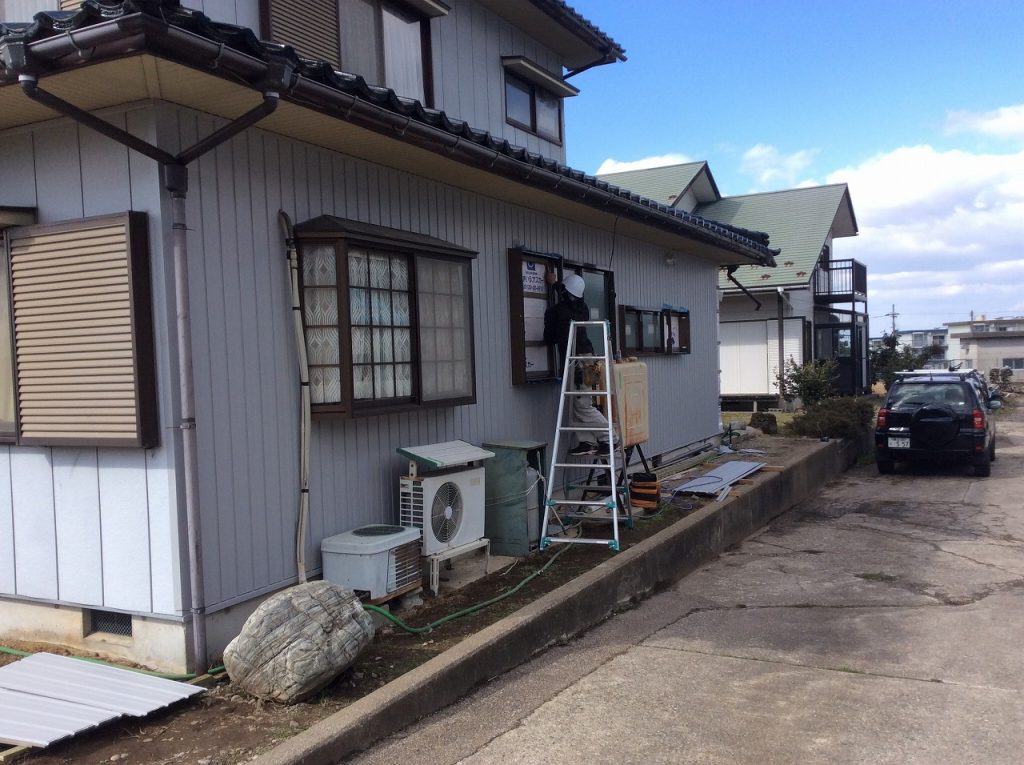

★さぁ、そろそろ完成が近づいてきました!

【完工済】

2016年03月29日

内装工事など少し飛ばしてしまいましたが、完工いたしました!

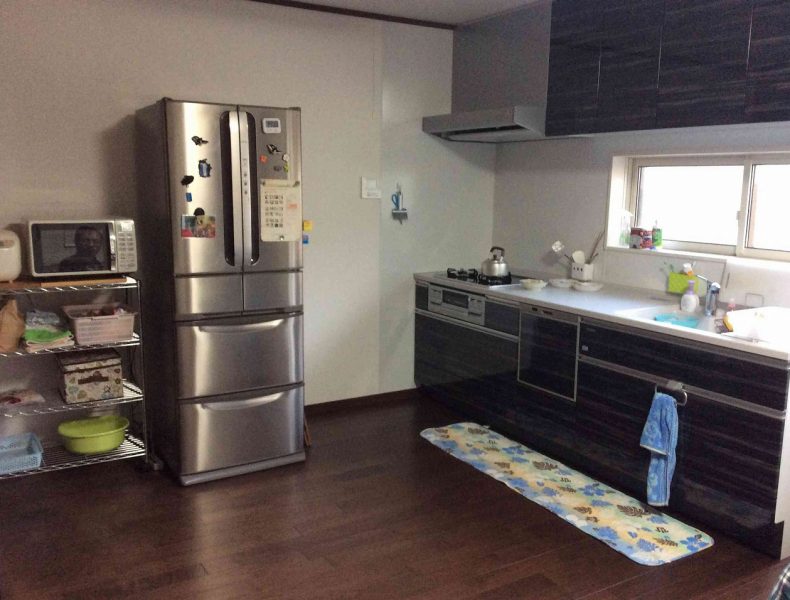

●LDKはフロアー材はブラックウォルナット色、

壁クロスは張替え、そしてキッチンも全く新しくなっております!!

●続いてお風呂場です!

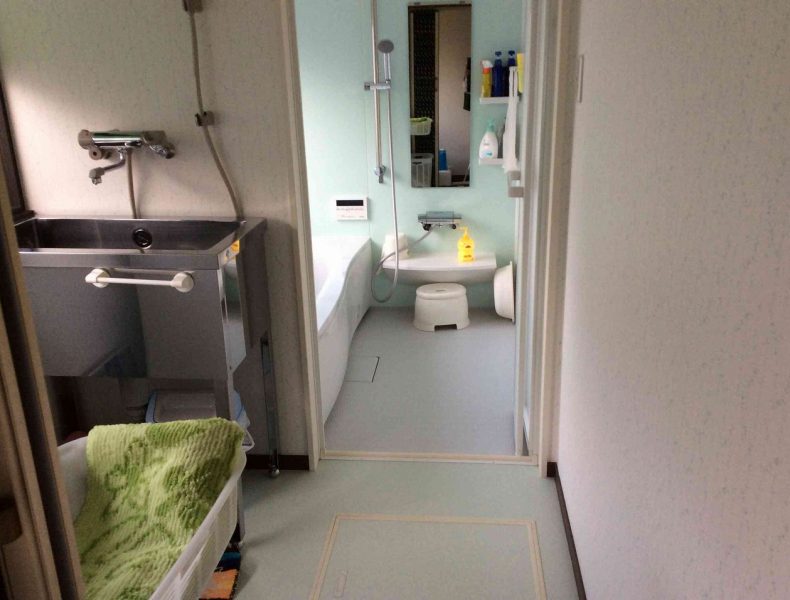

新しいユニットバスと、脱衣室も床壁天井全て新しくなっています

そして脱衣場(写真手前)の左手にあるシンクですが、

以前は洗面化粧台がついていた場所で、

愛犬家のお施主様の要望で、ワンちゃんが洗えるシンクを

設置いたしました!通常のシンクよりも底が深いものになっております

★以上で、丸一か月程度の工事の方は完了となります!

ありがとうございました!

その他リフォーム日誌を見る
