太陽光発電パネル設置の工事の様子を見てみよう

今回はパネル設置の工事現場の様子を写真と合わせて紹介していきます!

着工から完成まで、工事はたったの2~3日!

1日目

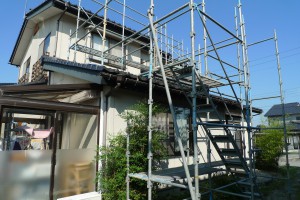

高所危険対策と材料搬入の為に仮設足場を設置
P1030602

滅多に見ない大屋根築14年なのに棟瓦にズレが無く、それはそれで安心しました

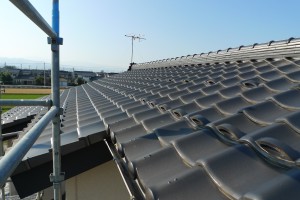

P1030604

2日目

意外かもしれませんが瓦屋さんがパネル施工します。

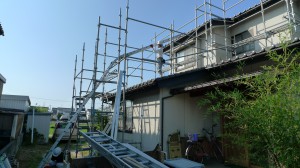

P1030615

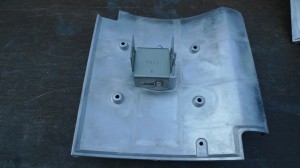

普通の瓦から専用の支持瓦に変更。これで建物に固定します。
P1030614

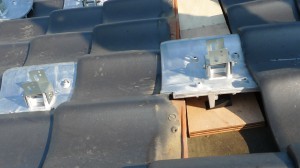

このように瓦の間に設置します。
P1030629

さらにパネル接続用に縦桟を固定します。

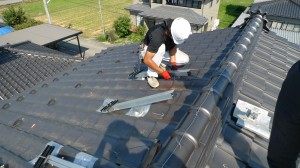

P1030632

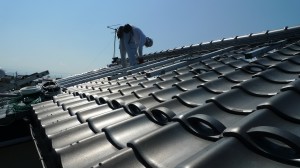

パネル設置前の最終確認。
P1030638

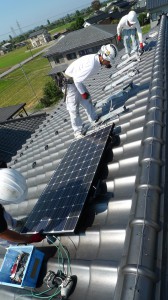

いよいよ設置。ちなみにこの日の気温は35℃、全国1位の暑さでした。
P1030646

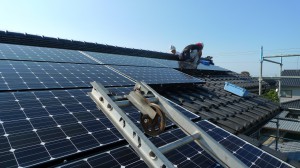

パネルの設置が終わり、2日目無事終了。
P1030658

3日目

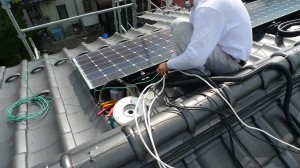

朝から電気屋さんが登場し、ごちゃごちゃの配線もきれいに仕分け。
P1030677

すっきりとさせた配線を宅内に新築当時の五平を発見。
P1030684

直流配線を交流に変える接続箱も宅内に設置。
P1030707

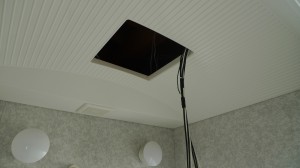

1階のお風呂まで配線がきました。
P1030696

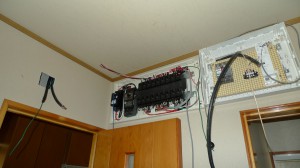

ようやく分電盤まで。左からパワーコンデショナー・分電盤・太陽光専用ブレーカーの配線。
P1030702

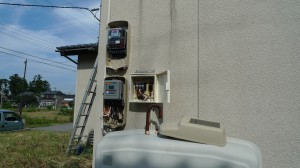

最後に売電メーターを取り付けたら全ての工事が完了します。
P1030709

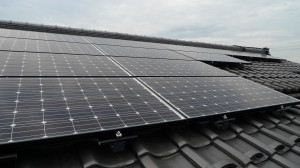

完成!!
P1030712

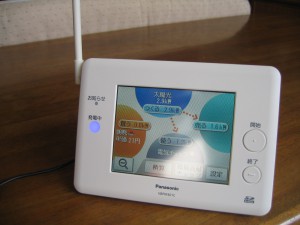

今回、モニターはワイヤレスのものを選んでいます。コンセントがあれば、いつでもどこでもモニターチェック!最後に電力会社の検査を行い、使用開始となります。
IMG_1048
