お風呂リフォームの日数・工事期間の目安とは?ユニットバスの場合

お風呂リフォーム、お風呂改装を検討している方が一番気になるのが「リフォーム工事の日数・工事期間」ではないでしょうか。

富山・石川・新潟で30年以上のリフォーム実績のある「住まいるオスカー」社員がお答えします!
143700213

1. タイル風呂からユニットバスリフォームの場合の日数

既存がタイル風呂の場合、ユニットバスへリフォームするには7日間~10日間ぐらいの工事日数が掛かります。

一般的な工事の流れ

  • 初日:解体工事
  • 2日目:配管工事、電気工事
  • 3日目:土間コンクリート打設工事
  • 4日目:養生期間(コンクリートが固まる期間)
  • 5日目:木工事(外壁造作)、断熱工事
  • 6日目:ユニットバス組立工事
  • 7日目:木工事(内壁造作)、外壁工事(板金、サイディングなど)
  • 8日目:内装工事(ビニールクロスなど)、電気工事、クリーニング
  • 9日目:完成引き渡し

上記の工事の流れはあくまで、一般的なタイル風呂からユニットバスへリフォームする場合です。

例えば、洗面所なども同時に改装する場合、1日~2日ほど工事期間が伸びるケースが多いです。

また、解体工事後、水漏れ等で白蟻が発生していた場合は、白蟻の駆除と土台や柱の補修工事が必要となります。
143700102
画像出典:LIXIL

2. ユニットバスからユニットバスへリフォームの場合の日数

既存がユニットバスの場合は、タイル風呂に比べて工事期間が短くなります。

ほとんどのケースで、既存の窓(サッシ)が再利用できるので、解体範囲も最小限で済みます。

また、既存の土間コンクリートも再利用できることが多く、工事期間短くなり、さらに工事費用も大幅削減出来ます。工事期間の目安は3日間~5日間ぐらいの工事日数が掛かります。

一般的な工事の流れ

  • 初日:解体工事、配管工事、電気工事、
  • 2日目:断熱工事(必要ない場合もあります)、ユニットバス組立工事
  • 3日目:木工事(内壁造作)
  • 4日目:内装工事(ビニールクロスなど)、電気工事、クリーニング
  • 5日目:完成引き渡し

いかがでしたでしょうか。

当社「住まいるオスカー」では上記のような流れで工事を進めております。現場によっては、工事中に変更等が発生する場合もありますので、あくまで目安とお考え下さい。

「住まいるオスカー」では、より快適なバスタイムの為にユニットバスの壁・天井の断熱施工を標準としております。断熱施工することで、冬でも浴室が寒くなりにくくなります。

IMG_4904

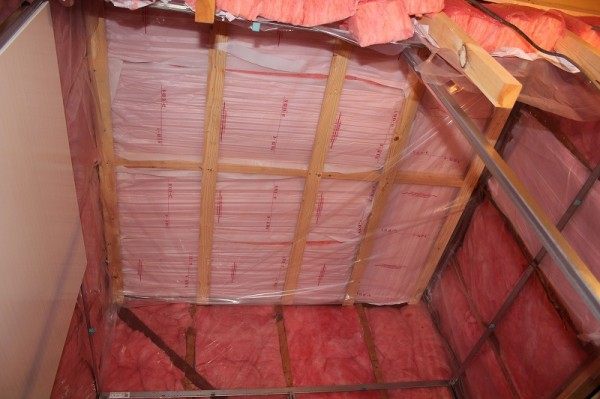

※天井と壁面の断熱施工例

リフォーム中はお風呂に入れないことになるので、いつから使えるようになるかなども確認しておく必要があります。また銭湯の回数券なども用意しておくと良いでしょう。

また、リフォーム費用について詳しく知りたいという方は、住まいるオスカーホームページよりリフォーム事例、リフォーム金額など調べられますのでぜひご覧になって下さい。
